背景资料 某施工单位承建某标段高速铁路工程项目。工程内容包括桥梁、隧道、路基

admin2022-08-02  31

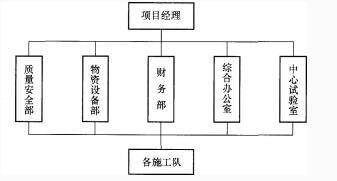

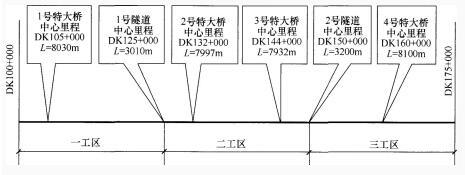

问题 背景资料 某施工单位承建某标段高速铁路工程项目。工程内容包括桥梁、隧道、路基工程及轨道板安装,不含“四电”工程,轨道板由相邻标段集中预制。邻近该铁路,有一条与其基本平行的等级公路。 2号隧道进出口段除洞口各有30mⅣ级围岩外,其他均为Ⅲ级围岩,洞口非浅埋,地下水不发育,设计有锚喷初期支护。特大桥设计均为32m预制箱梁。 项目经理部进场后,根据工程内容进行了工区划分,分别以起点、终点和1号、2号隧道中心里程为界,详见下图。因为工期非常紧张,三个工区需平行组织施工,工区内桥、隧、路基同时开工。三个工区的中间地段地势平坦。一工区配备的专业施工队伍为:一个路基队、一个隧道队、二个桥梁队、一个制梁队、一个架梁队(含运梁)、一个轨道板安装队。 项目经理部组织机构如下图。问题 1.项目经理部组织机构业务部门设置是否合理?说明理由。 2.说明二工区应配备的专业施工队及数量。 3.2号隧道进口段施工应采取什么开挖方法? 4.针对该项目整孔制梁、架梁作业,应配备哪些大型施工机具? 5.如果本标段自行预制轨道板,板场应设于何处?并说明理由。

选项

答案

解析 1.  不合理。理由:缺少工程技术部;缺少计划合同部。
[分析]此题要求考生熟悉项目组织机构设置。项目组织机构部门一般设置五部两室,即:工程技术部、计划合同部、物资设备部、质量安全部、财务部、综合办公室、中心试验室。
2.
(1)路基队1个;(2)隧道队2个;(3)桥梁队4个;(4)制梁队2个;(5)架梁队2个;(6)轨道板安装队2个。
[分析]此题主要考查如何合理划分施工单元及进行相应的队伍资源配置。解题思路可以参考背景资料中给出的一工区的专业施工队伍配备情况:1个路基队、1个隧道队、2个桥梁队、1个制梁队、1个架梁队(含运梁)、1个轨道板安装队。对二工区与一工区工程量对比可知,路基工程差异不大,可配置1个路基队,隧道工程有1号隧道出口、2号隧道进口应配置2个隧道队,桥梁工程为两个特大桥是一工区的近两倍,应配置4个桥梁队,同理制梁队、架梁队应为2个,轨道板安装队应为2个。
3.
(1)洞口Ⅳ级围岩段应采用CD法或弧型导坑预留核心土开挖;
(2)洞身Ⅲ级围岩段应采用台阶法开挖。
[分析]此题主要考查隧道施工工法的应用。解答本题需要熟悉的知识点是:隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工。暗洞开挖根据围岩情况Ⅴ级地段采用CRD法或双侧壁导坑法施工,Ⅳ级采用CD法或弧型导坑预留核心土法施工,每循环进尺控制在1m以内,Ⅱ、Ⅲ级及横洞Ⅳ、Ⅴ级围岩采用台阶法施工,每循环进尺控制在2.5m以内。
4.
(1)混凝土拌合机;(2)输送泵;(3)制梁模板;(4)龙门吊;(5)移梁机;(6)提梁机;(7)架桥机;(8)运梁车。
[分析]此题主要考查考生是否熟悉制、架梁机械设备配置。需要掌握的知识点有:(1)制梁场主要机械设备需要配置跨制梁区龙门吊、钢筋装卸龙门吊、提梁机、汽车吊、拌合站、布料机、混凝土输送泵、混凝土罐车、蒸汽养护系统以及模板系统等。跨制梁区龙门吊布置在生产线上,主要用来吊钢筋骨架和内模以及其他配件;提梁机主要用来移梁。模板系统主要包括内模、外模、底模和端模,内模一般采用液压可收缩,方便拆装;外模和底模一般做成可调节的形式,方便调节预拱度和拆模;端模通常采用分块拼装的形式。(2)架梁设备应包括架桥机和运梁车。
5.
设于二工区中间。
理由:(1)平均运距最短;(2)有地形条件。
[分析]此题主要考查预制场建设方案比选。预制场位置的选择应考虑:交通便利;防洪、排水便利;尽量使用空闲地,少占或尽量不占耕地,达到节约用地的目的;尽量避开居民区,减少对周围居民的干扰等;根据背景资料可知二工区中间在两座隧道中间,运距最短且路基上具备建设预制场条件。
