首页
登录
建筑工程
某施工单位承接了一项 PTN 网络工程,施工内容包括五个局站的设备安装及测试,其
某施工单位承接了一项 PTN 网络工程,施工内容包括五个局站的设备安装及测试,其
admin
2022-08-02
40
问题

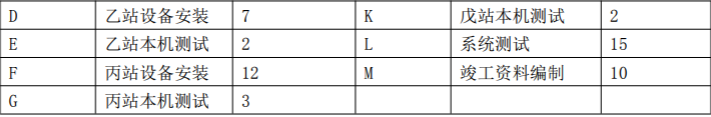

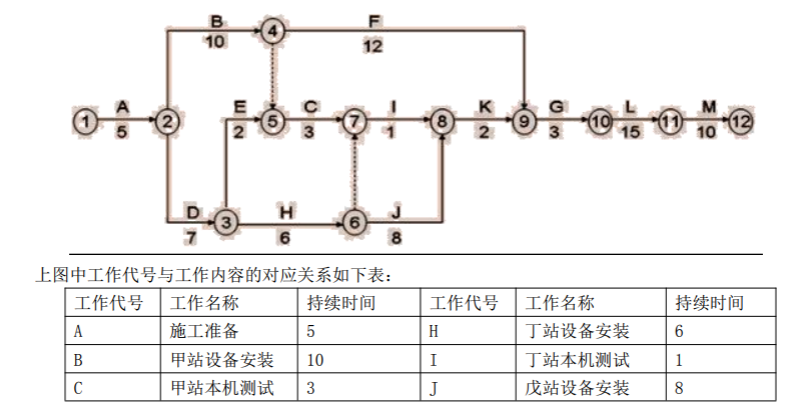

某施工单位承接了一项 PTN 网络工程,施工内容包括五个局站的设备安装及测试,其中甲站、丙站由安装 I 队施工(3 人组成,100 元/人?天),乙站、丁站、戊站由安装 II 组施工(2 人组成,100 元/人?天);本机测试及系统测试由测试 III 组完成(2 人组成,400 元/人?天);安装工具 2 套(租赁费 200 元/天),测试仪表 1 套(租赁费 500 元/天);项目部制定的网络计划图如下:
根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,各项工作均按照最早开始时间开始,施工中发生如下事件:事件一:乙站设备推迟 2 天送到机房事件二:施工单位仪表比计划最早进场时间推迟 5 天;事件三:丙站设备推迟 2 天运到机房;事件四:在丁站本机测试中,仪表故障造成测试工作延迟 6 天;问题:1.按照下表格计划列出各项工作的紧前工作和紧后工作。
2.参照 A 标注 B、E、F、I 工作时间参数3.列出本项目的关键工作,计算计划工期。4.在保证工期的前提下,测试工作于第几天开始能保证仪表的最高利用率?5.各事件顺序发生时,是否可以提出工期索赔和费用索赔;并说明理由。本工程的实际工期是多少天?索赔费用为多少?
选项
答案
解析
1.答:各项工作的紧前工作和紧后工作的表格如下:

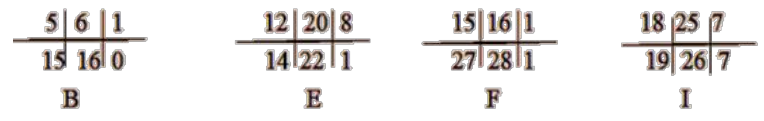

2.答:四个时间参数见标注如下:
3.答:(1)本项目的关键工作:A、D、H、J、K、G、L、M(2)本项目总工期:5+7+6+8+2+3+15+10=56(天)4.答:由于 E 工作是最早开始的测试工作,E 工作的时间参数是:{图3}因此,为了保证仪表的最高使用率,就要求仪表连续不间断工作,才能避免仪表窝工,即要求最早开始测试的工作 E 以它的最晚开始时间开始,即测试工作应于第 21 天开始。5.答:事件一:可以提出工期索赔,不能提出费用索赔;理由:设备推迟运至机房属于建设单位的责任;乙站设备推迟 2 天运至机房,导致 D 工作推迟 2 天,因为 D 工作为关键工作,致工期拖后 2 天,可以索赔工期 2 天,施工单位无因此增加的费用。事件二:不能提出工期和费用索赔;理由:施工单位机械推迟进场属于施工单位的责任。
转载请注明原文地址:https://tihaiku.com/jzgc/165369.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
下列关于建设工程预算定额的叙述,正确的有()。A.预算定额是以施工定额为基础综合
下列费用中,不属于建筑安装工程措施项目费的有()。A.文明施工费 B.工程排污
投标过程中,若投标人发现招标工程量清单项目特征描述与施工图纸不符时,应以()为准
根据《建设工程施工合同(示范文本)》(GF-2017-0201),在以下预付款的
下列措施项目中,采用分包法计价的是()。A.垂直运输 B.安全文明施工费 C
对利用标准图纸或通用图纸施工的工程进行审查时,为节省时间,宜采用的审查方法是()
某混凝土结构施工采用木模板,木模板一次净用量为300m2,模板现场制作安装不可避
某施工项目有两个工艺方案:方案1需投资4000万元,年生产成本700万元;方案2
工程量清单缺项的原因不包括()。A.设计变更 B.施工条件改变 C.发包人编
某施工企业工程结算价款为5000万元,营业成本为1200万元,期间费用为500万
随机试题
Theoceanbottom—aregionnearly2.5timesgreaterthanthetotallandar
Onedayapoliceofficermanagertogetsomefreshmushrooms.Hewasso【S1】_____
A.6 B.4 C.3 D.2
巴比妥类药物中毒时,不正确的抢救措施是A.用大量温水洗胃 B.用大量1:200
直肠触诊触及质地坚硬,表面凸凹不平的包块,应考虑的是A.直肠息肉 B
被誉为“伟大的演员、美的化身”的京剧表演艺术家是()。A.梅兰芳 B.尚小
苏木的红色成分是()。A.巴西苏木素B.巴西苏木色素C.色原烷类D.黄酮类E.
在交易所上市的封闭式基金刊登临时报告书,必须经()核准。A:中国证券登记结算公司
SCL-90的总分主要用途是反映()。A:病情严重程度 B:症状群的特点 C
医疗机构配制的制剂,其使用必须符合的要求,不色括A.市场上没有供应 B.在指定
最新回复
(
0
)
