2017 年 6 月某施工单位中标了一项传输线路及设备安装工程,建安工程费 20

admin2022-08-02  41

问题 2017 年 6 月某施工单位中标了一项传输线路及设备安装工程,建安工程费 200 万元,其中材料费 60万元,施工材料由建设单位提供,施工费为建安工程费扣除材料费的 80%,最终合同款为 113.68 万元,其中施工费 112 万元,安全生产费用 1.68 万元,合同工期2017.7.1-2017.10.14,项目经理部编制的进度计划横道图如下:开工后,建设单位提出了工程量变更,新增一个站点及相应光缆线路,并委托设计单位增加了相应的单项工程设计,预算建安工程费 8 万元,其中材料费 4.5 万元,施工单位包工包料,施工费按中标折扣率计取。问题:1.以周为时间单位、以千元为成本单位,绘制本工程最初的成本计划直方图。2.根据横道图绘制计划时间—成本累计曲线。3.双方签约的合同价款 113.68 万元是否符合规定?说明原因和计算工程。4.建设单位提出的工程量变更是否合理?说明理由。5.列式计算本工程的竣工结算价款。

选项

答案

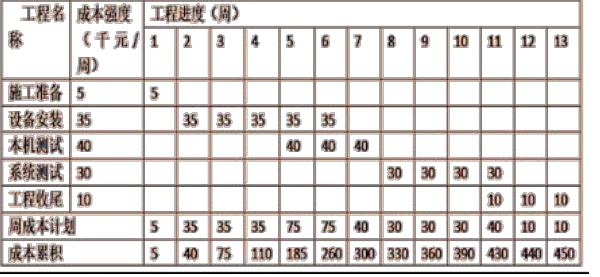

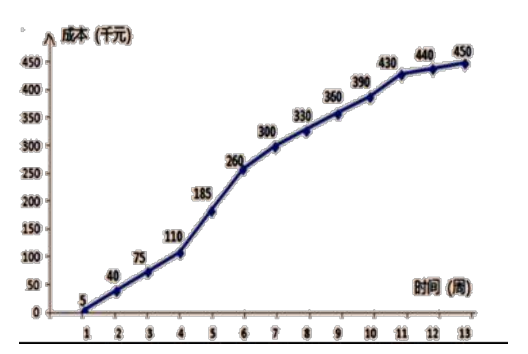

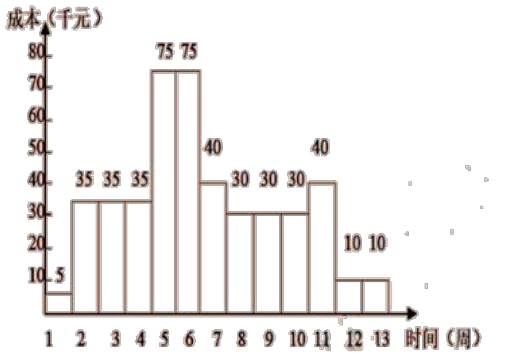

解析 1.答:直方图:2.时间—成本累积曲线:3.答:双方签约的合同价款 113.68 万元不符合规定。根绝相关规定,通信工程安全生产费应以建筑安装工程费为收取基数,费率为 1.5%,且在竞标时,不得打折,不得删减,列入标外管理。施工费=(200-60)×80%=112 万元安全生产费=200×1.5%=3 万元合计:112+3=115 万元4.答:建设单位提出工程变更合理。因为工程变更没有超过合同规定的工程范围,预先商定了变更工程量的价格。5.答:(1)原合同价款:115 万元(2)新增工程量费用:新增施工费:(8-4.5)×80%=2.8 万元新增工程的安全生产费用:8×1.5%=0.12 万元材料费:4.5 万元新增工程量总费用:2.8+0.12+4.5=7.42 万元(3)竣工结算款为:115+7.42=122.42 万元
