某施工单位承担了一项传输设备安装工程,共有 2 个站合同约定工期 70 天。项目

admin2022-08-02  32

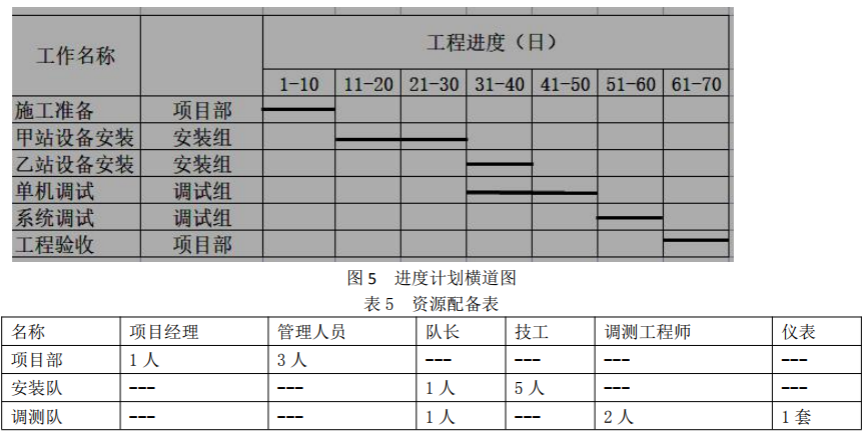

问题 某施工单位承担了一项传输设备安装工程,共有 2 个站合同约定工期 70 天。项目部编制了进度计划(见图 5),资源配备见下表 5。施工单位项目经理及其他人员的人工成本按平均 600 元/天计算。本工程单机和系统调试租赁同一仪表。租赁费为 2000 元/天。工程开始后,各队每天完成的工作量与计划相同。进行到第 35 天,项目部接建设单位封网通知,自次日起停工 3 天。进行到第 45 天,因使用不当造成仪表故障,停工 4 天。仪表装修费用 5000 元计入当日成本。停工期间,人员费用按正常人工成本 50%计算,仪表使用费按原价计算。为了赶工,项目经理部系统测试人员从第 1天晚上开始加班,连续加班 6 个晚上。每晚加班完成的工程量相当于正常日完成工作量的 50%。人工成本与正常日人工成本相同,仪表不计使用费。问题:1.计算本工程每 10 日的计划工作预算成本(BCWS)。2.绘制时间-计划预算成本累计曲线。(曲线中需标注每 10 日末的累计值)3.分别计算第 40 日末、第 60 日末的已完成工作实际成本(ACWP)。4.分别计算第 40 日末、第 60 日末的已完成工作预算成本(BCWP)。5.计算本工程施工单位可索赔的费用和工期6.计算本工程实际工期。

选项

答案

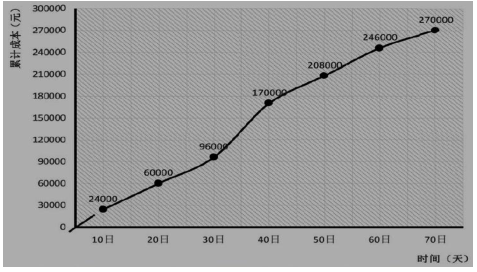

解析 1.答:每 10 日的计划工作预算成本(BCWS)计算如下:(1)1-10 日:(1+3)人×600 元/人×10 天=24000 元(2)11-20 日:(1+5)人×600 元/人×10 天=36000 元(3)21-30 日:(1+5)人×600 元/人×10 天=36000 元(4)31-40 日:(1+5)人×600 元/人×10 天+(1+2)人×600 元/人×10 天+2000 元/台×10 天=74000 元(5)41-50 日:(1+2)人×600 元/人×10 天+2000 元/台×10 天=38000 元(6)51-60 日:(1+2)人×600 元/人×10 天+2000 元/台×10 天=38000 元(7)61-70 日:(1+3)人×600 元/人×10 天=24000 元2.答:时间-计划预算成本累计曲线如下:3.答:(1)第 40 日 ACWP:170000-3×[(1+5)×600+(1+2)×600]×50%=161900 元(2)第 60 日 ACWP:208000+3×[(1+5)×600×50%+(1+2)×600×50%+2000]+4×[(1+2)×600×50%+2000]+5000+3×[(1+2)×600×2+2000]=255500 元4.答:(1)第 40 日 BCWP:170000-3×[(1+5)×600+(1+2)×600+2000]=1470800 元(2)第 60 日 BCWP:208000+3×[(1+2)×600+2000]×(1+50%)=225100 元5.答:只有封网属于非施工的原因,故可以索赔工期和费用如下:(1)可索赔工期:3 天(2)可索赔费用:3[(1+5)×600×50%+(1+2×600×50%+2000]=14100 元6.答:本工程实际工期:70+3+4-6×50%=74 天
转载请注明原文地址:https://tihaiku.com/jzgc/165374.html

最新回复(0)
