某移动通信集团公司计划建设一项跨省长途光缆传输工程,计划 2014 年 9 月
某移动通信集团公司计划建设一项跨省长途光缆传输工程,计划 2014 年 9 月
admin
2022-08-02
29
问题
某移动通信集团公司计划建设一项跨省长途光缆传输工程,计划 2014 年 9 月 1 日开工,2015 年 7 月 10日完工,集团公司要求各省建设单位于 2014 年 9 月 7 日前向省通信管理局质监机构备案。某施工单位中标了其中一设备安装单项工程,工程包工不包料。约定质保期为 12 个月,施工单位派人现场勘察,检查了机房的装修情况、机房温度和湿度、地槽、走线路由、机房照明情况和防静电地板。因施工原因,造成部分施工工艺不合格,检查中发现如下问题:
问题:画出排列图,并指出主要原因有哪些。
选项
答案
解析

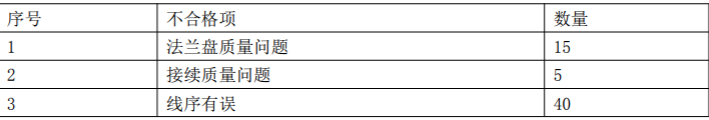

1.答:本项目的排列表及排列图如下图:排列表:

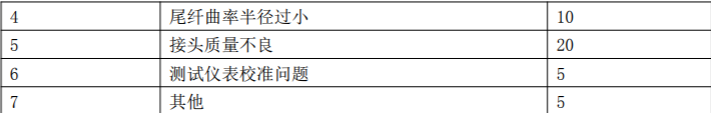

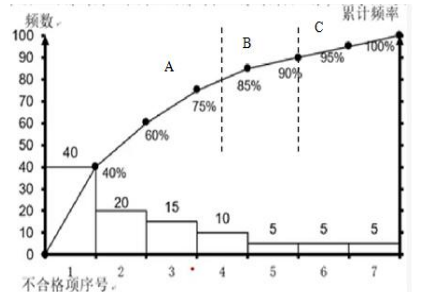

排列图:
主要原因是累计频率为 0-80%的不合格项,即线序有误、接头质量不良和法兰盘问题。
转载请注明原文地址:https://tihaiku.com/jzgc/165377.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
在价值工程分析阶段,按照用户的需求分,属于必要功能的是()。A.多余功能 B.
建设工程项目施工图预算对建设单位的作用有()。A.是施工图设计阶段确定建设工程项
根据《建筑安装工程费用项目组成》(建标[2013]44号),建筑安装工程费用中的
下列关于建设工程预算定额的叙述,正确的有()。A.预算定额是以施工定额为基础综合
以下关于建设工程设计概算的说法中,正确的有()。A.建设工程项目总概算=Σ单项工
某工程合同总造价为7800万元,合同约定建设期为3年,第一年发生实际成本2000
根据《建设工程施工合同(示范文本)》(GF-2017-0201),在以下预付款的
某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工6个工
合同履行中不可以进行工程变更的情形是()。A.取消合同中的某项工作,转由发包人实
实行工程量清单计价的招标工程,投标人可完全自主报价的是()。A.暂列金额 B.
随机试题
ImprovingYourMotivationforLearningEnglishI.Theimportanceofthetech
在处理地下工程与地上工程时,应遵循先地下后地上先深后浅的原则。
宗地图中的界址边长注记可采用( )。A.实丈边长 B.解析反算边长 C.折
正常人外周血经PHA刺激后,其T细胞转化率是A.30%~50% B.50%~7
为判断固定资产的总体合理性,审计人员通常可采用的分析程序有()。A.分析本期与
Thechangeinthatvillagewasmiraculou
取链霉素过敏试验液0.1ml进行皮试,其中含链霉素A:50U B:100U
一般而言,对凭证进行连续编号是被审计单位购货业务的一项重要的内部控制措施。但对于
(2017年真题)钛及钛合金管切割时,宜采用的切割方法是()。A.弓锯床切
项目经理应按分包合同的约定,及时向分包人提供所需的指令、批准、图纸并履行其他约定
最新回复
(
0
)
