背景: 某工程项目施工合同已签订,采用清单单价合同方式,其中规定分项工程的工程

admin2022-08-02  36

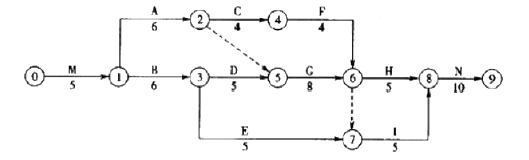

问题 背景:某工程项目施工合同已签订,采用清单单价合同方式,其中规定分项工程的工程量增加(或减少)超过15%时,该项工程的清单综合单价可按0.95(或1.05)的系数进行调整,该项目的规费费率为7%,增值税税率按11%计,合同工期为39 天。双方对施工进度网络计划已达成一致意见,如图4.1 所示。图4.1 某工程施工网络进度计划事件1: 甲方提供的水源出故障造成施工现场停水,使工作A 和工作B 的作业时间分别拖延2 天和1 天;窝工人工8 个和10 个工日;工作A 租赁的施工机械每天租赁费为600 元,工作B 的自有机械每台班折旧费300 元,工作台班500 元。事件2: 为保证施工质量,乙方在施工中将工作C 原设计尺寸扩大,增加工程量16m3,作业时间增加3 天。事件3: 因设计变更,工作B 工程量由300m3增至350m3。已知B 工作的清单综合单价为100元/m3。事件4: 当工作进行到D 工作时,现场下了一场50 年罕见的暴雨,造成现场停工2 天。施工单位人员、机械窝工费2 万元,主体部分工作D 刚浇筑的混凝土墙坍塌,重新施工增加了1 天的工期,增加混凝土量15m3(综合单价按450 元/m3计)。事件5: 鉴于该工程工期较紧,经甲方代表同意,乙方在工作G 和工作I 作业过程中采取了加快施工的技术组织措施,使这两项工作作业时间均缩短了3 天,该两项加快施工的技术组织措施费分别为3000 元、4000 元。其余各项工作实际作业时间和费用均与原计划相符。【问题】1.根据双方商定的计划网络图,确定计划工期、关键路线。2.上述哪些事件乙方可以提出工期和费用补偿要求?简述其理由。3.假定各专业工作均衡施工,每项事件的工期补偿是多少天?总工期补偿多少天?4.工作B 结算价为多少?5.假定人工工日单价为50 元/工日,增加工作的管理费按增加人、材、机之和的12%计取,利润按人,材,机,管理费之和的3%计。人工窝工考虑降效,按30 元/工日计,窝工不予补偿管理费和利润。试计算甲方可同意的除事件3 外的索赔费用。6.实际工期为多少?(计算结果保留2 位小数)

选项

答案

解析 问题1:
关键线路有两条:M→B→D→G→H→N 及M→B→D→G→I→N,工期为39 天。
问题2:
事件1 是甲方责任,B 工作工期和费用均可索赔,A 工作工期不能索赔(因为延误没有超过总时差),费用可以索赔。
事件2 保证质量是乙方责任,不能索赔工期和费用。
事件3 设计变更是甲方责任,工期(B 工作是关键工作)和费用均可索赔。
事件4 属于不可抗力,工期可以索赔,工作D 重新施工费用可以索赔。
事件5 加速施工可按工期奖惩处理,工期、费用均不能索赔。
问题3:
事件1,A 工序延误时间2 天,未超过其总时差(5 天),故不予工期补偿,费用索赔成立。
B 工序延误时间1 天,B 工作是关键工作,故应予工期补偿和费用补偿。
事件2,为乙方责任,索赔不成立。事件3 中,B 工序由于设计变更,工程量增加50m3,超过原计划工程量的15%(45m3),该工程原计划工期6 天,平均每天计划完成50m3。所以工程量的增加意味着工作时间增加1 天(该工序为关键工序)。工期补偿成立1 天。
事件4,按不可抗力执行,工期可以顺延3 天,主体损失由甲方负责,窝工费损失由施工方承担。
事件5,乙方经甲方同意加快施工属于施工技术组织措施费,由乙方负担。
综上所述,工期补偿为5 天。
问题4:
事件3:按原单价结算的工程量:300×(1+15%)=345(m3)
按新单价结算的工程量:350-345=5(m3)
结算价:(345×100+5×95)×(1+7%)×(1+11%)=41539.81(元)
问题5:
事件1:人工费补偿:(8+10)×30×(1+7%)×(1+11%)=641.36(元)
机械费补偿:(2×600+1×300)×(1+7%)×(1+11%)=1781.55(元)
事件4:增加混凝土的费用15×450×(1+7%)×(1+11%)=8016.98(元)可索赔费用10439.89(元)
问题6:
实际工期为41 天,实际的关键线路为M→B→D→G→H→N
