某工程项目招标控制价为7500 万元,中标价格为7125 万元。其中甲供材100

admin2022-08-02  50

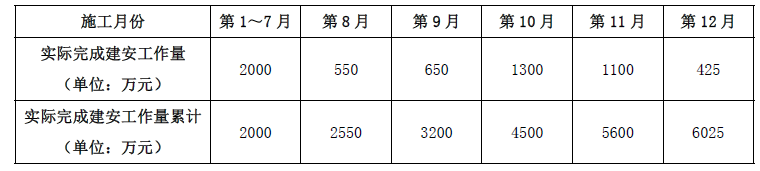

问题 某工程项目招标控制价为7500 万元,中标价格为7125 万元。其中甲供材100 万,甲方将幕墙工程进行了专业分包,专业分包暂估价为1000 万,安全文明施工费200 万。工期12 个月,竣工日期2012年10月30 日,承包合同另外规定:(1)主要材料及构配件比重按60%考虑,材料的储备天数为60 天,年度施工天数按360 天计算;(2)工程预付款在第一次支付进度款时扣除;(3)每次签发的付款最低金额是1300 万;(4)工程保修金为合同总价的5%,在最后两次支付进度款时平均扣除,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。事件一:经业主工程师代表签认的B 承包商实际完成的建安工作量价款(第1 月~第12 月)见下表。事件二:施工现场安全检查时发现,临时木工加工车间面积为100m2,共配置4 个种类合适的灭火器。仓库、油库内,配备足够组数、种类的灭火器,且每组灭火器的数量为2 个,每组灭火器之间的距离固定为35m。【问题】1.本工程预付款是多少万元?2.事件一中,第1 月~第7 月份合计以及第8~12 月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)3.指出事件二中的不妥之处并说明理由。4.项目部进行成本管理的任务包括哪些内容?

选项

答案

解析 1.工程预付款金额=(7125-100-1000)×60%×60÷360=602.5 万元
2.①第1~7 月合计工程师应签发的工程款为2000-602.5=1397.5 万元
②第8 月完成工程量价款550 万<1300 万,工程师应签发的工程款为0 万元
③第9 月完成工程量价款650 万,650+550=1200 万<1300 万,工程师应签发的工程款为0 万元
④第10 月完成工程量价款1300 万,650+550+1300=2500 万>1300 万,第10 月工程师应签发的工程款为:2500 万元。
⑤第11 月应扣的工程质保金为:6025×5%÷2=150.625 万元1100-150.625=949.375 万元<1300 万元第11 月应签发的工程款为:0 元。
⑥第12 月应扣的工程质保金为:6025×5%÷2=150.625 万元425-150.625+949.375=1223.75 万元第12 月应签发的工程款为:1223.75 万元。
3.不妥之处:
(1)临时木工加工车间面积为100m2,共配置4 个种类合适的灭火器。
理由:临时木工加工车间、油漆作业间等,应每25m2配置一个种类合适的灭火器。
(2)仓库、油库内,每组灭火器的数量为2 个,每组灭火器之间的距离固定为35m。
理由:仓库、油库、危化品库或堆料厂内,应配备足够组数、种类的灭火器,每组灭火器不应少于4个,每组灭火器之间的距离不应大于30m。
4.成本预测、成本计划、成本控制、成本核算、成本分析、成本考核
转载请注明原文地址:https://tihaiku.com/jzgc/214472.html

最新回复(0)
