首页
登录
建筑工程
(二) 背景资料:某施工单位承建某铁路桥梁工程。该桥有9*32m混凝土简支箱梁
(二) 背景资料:某施工单位承建某铁路桥梁工程。该桥有9*32m混凝土简支箱梁
admin
2022-08-02
51
问题

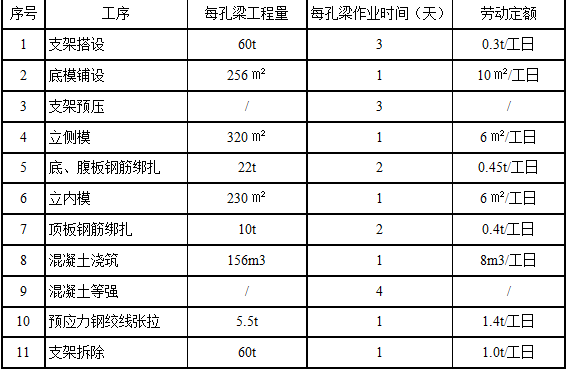

(二)背景资料:某施工单位承建某铁路桥梁工程。该桥有9*32m混凝土简支箱梁组成。箱梁浇筑采用支架法施工。施工中发生以下事件:事件一:该桥现浇箱梁采用一套内外钢模、两套竹胶板底模及两套碗扣式支架的方案组织施工,具体施工参数见表2-1箱梁浇筑施工参数表。表2-1箱梁浇筑施工参数表
注:每天工作8小时。事件二:箱梁预应力施工采用金属波纹管预留孔道,提前预穿钢绞线的方法。在对箱梁纵向预应力束张拉过程中,当张拉至设计吨位时,实际伸长量仅为设计伸长量的76%。针对此情况,技术人员决定停止作业,查找原因。经检查,千斤顶压力表为发现异常,内摩阻在允许范围内,同批钢绞线检验合格。问题:1.根据事件一中所列参数,通过理论计算,分别给出架子工、模板工和钢筋工最少用工人数。2.针对事件一,若需提前工期,从周转性材料投入的角度给出可行的措施。3.针对事件二,指出造成预应力束张拉不合格的原因,并给出可行的处理措施。
选项
答案
解析

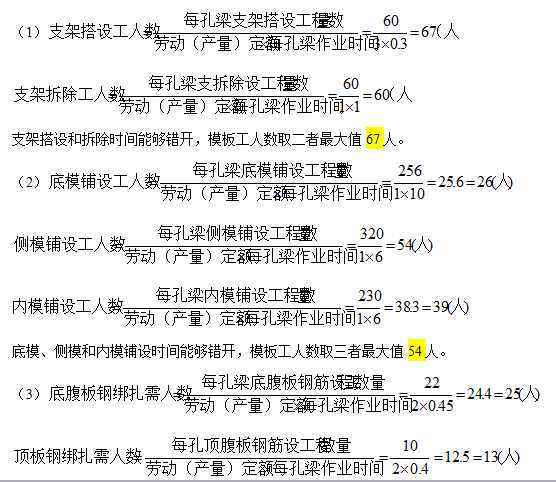

1. 解:该箱梁有2套支架、2套底模,内外钢模通过合理倒用,一次可满足2孔梁的施工任务,当工期不是特别紧张时,宜采用流水作业方式组织,可使各工种工人人数控制在最低且能满足连续施工的要求。
底腹板钢筋绑扎和顶板钢筋绑扎可稍作错开,钢筋工取这两工序需求的最大的人数25人。2.答:本桥梁为9孔箱梁,原设备配置方案2套支架、2套底模和1套内外模不是很匹配。为缩短工期,需增加1套支架、1套底模、2套外模,内模不变仍用1套周转,这样形成3套支架、3套底模、3套外模(侧模)、1套内模的周转设备配置方案(底模和外模与内模一般可按3:1配置),9孔箱梁每次安排3孔箱梁采用流水作业施工,用3个循环完成,这样工期可提前。3.答:可能由于孔道有漏洞造成混凝土浆渗入孔道内造成堵管,发现堵孔,应及时疏通;确认堵孔严重无法疏通的,应设法查准堵孔的位置,凿开该处混凝土疏通孔道,然后重新张拉钢绞线,再用环氧树脂混凝土重新封闭。
转载请注明原文地址:https://tihaiku.com/jzgc/155491.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
背景材料:某施工单位乙方与建设单位甲方签订了某工程施工总承包合同,合同约定,工期
某万门程控交换机安装工程,工期40天,合同约定,交换机房到传输机房的同轴电缆由
某施工单位承接光缆施工工程,包括新建管道线路工程和新建架空线路工程,其中部分管道
某地级市中心机房电源设备安装工程,工期5周(每周工作时间按7天计),项目
某项目部承接了一项DWDM设备安装及移动基站天馈线安装工程,建设单位机房
某施工单位承接了一项光缆架空线路工程,采用包工不包料方式。其中,有一处于电力线交
通信工程建设项目中的环境影响防护对策,应与工程建设(),执行"三同时制度"。A.
某施工企业承担了一项管道光缆线路工程,工程采用包工不包料的承包方式,施工合同总价
总包单位从某通信公司承接了一项通信线路工程,经建设单位同意,将其中的100公
某施工单位承担了一项传输设备安装工程,共有2个站合同约定工期70天。项目
随机试题
Completetheflowchartbelow.WriteNOMORETHANTWOWORDSforeachanswer.Exp
[originaltext]M:However,itisimpossibleforstudentstoexpecttoearnsuffi
根据评估过程中主体、客体关系可将评估分为A.外部评估和内部评估 B.宏观评估和
随着网络技术的日益更新,越来越多的人们都喜欢手机上网,其中我们手机经常采用的无线
评价供应商绩效的指标体系包括(),A.质量指标 B.数量指标 C.供应指标
关于施工技术交底的说法,错误的是( )。A.施工技术交底要求进行书面技术交底
实际工资的计算公式是()。A:货币工资÷价格 B:货币工资÷价格指数
监管部门在对某期货公司现场检查时,发现该公司存在以下情形,其中违反《期货公司风险
投资项目决策分析与评价的基本要求包括贯彻落实科学发展观、资料数据准确可靠和()
()是施工组织设计的重要组成部分,是编制各项资源需求和进场计划的依据。A.施工
最新回复
(
0
)
