某施工单位承接光缆施工工程,包括新建管道线路工程和新建架空线路工程,其中部分管道

admin2022-08-02  47

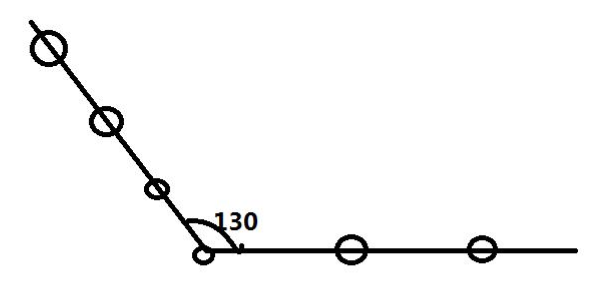

问题 某施工单位承接光缆施工工程,包括新建管道线路工程和新建架空线路工程,其中部分管道线路工程 与燃气.其他运营商管线交越;施工单位做好了施工现场准备工作,并设立的临时设施;工程开工前, 施工单位按照批准的施工图设计进行了路由复测,核定了光电缆的走向及敷设方式.敷设位置.环境条 件配套设施的安装地点,核定了路由中障碍物的具体位置及技术措施;施工过程中,因项目建设周期 紧张,监理单位和建设单位施工完毕的部分及时进行了部分验收。 新建架空线路中某处角杆的位置如下,cos650=0.45问题:1.施工单位应怎么做好新建管道交越处的施工?2.简述新建管道线路现场准备的工作内容;临时设施的设置原则;3.施工单位路由复测内容明显缺少,请补充。4.部分验收的工作程序?5.假设吊线采用7/2.6 程式,图中角杆拉线应如何安装。

选项

答案

解析 1.1).施工单位应在开工前收集交越处原有线缆维护资料,对原有线缆走线.深度等信息进行摸底;
2).交越处施工前,应向施工队进行安全技术交底
3).开挖土方前,应通知原有管线产权单位,充分了解施工现场的具体情况
4).开挖城市路面时,应与规划部门联系,必要时使用仪器探明地下管线的深度和位置,交越处严禁机械开挖,应使用人工小心开挖
5).对暴露的管线应及时采取措施进行保护,交越处可采用混凝土基础或采用混凝土将交越处管群进行包封

2.1).管道路由考察;
2).考查其他管线情况
3).了解当地的砖瓦灰沙石等地材的供应情况,为施工中采购地材做准备
4).建立临时设施
5).安装.调试施工机具
临时设施的设置原则:
距离施工现场较近;
运输材料.设备.机具便利;
通信.信息传递方便;
人身及物资安全。

3.1).核定和丈量各种敷设方式的地面距离
2).核定防雷.防白蚁.防强电.防腐等地段的长度.措施及实施的可能性
3).核定沟坎保护的地点和数量
4).核定管道光缆占用管孔的位置
5).根据环境条件,初步确定接头位置
6).为光缆配盘.光缆分屯及敷设提供必要的数据材料
7).修改.补充了施工图

4.1).项目经理部向建设单位.监理单位提出部分验收申请,并提交所有技术资料。
2).建设单位.监理单位对部分验收申请和技术资料进行审验,确认符合条件后,确定验收小组.验收时间及验收安排。
3).建设单位.监理单位.项目经理部共同进行部分验收作,并进行工程实施结果与实施过程图文记录资料的比对分析,做出部分验收记录。
4).对验收中发现的质量问题提出处理意见,并在监理单位的监督下限时处理。完成后须提交处理结果并进行复检。
5)部分验收后,应办理隐蔽工程验收手续,存入施工技术档案。

5.角深13?25m 范围内的角杆,拉线距高比在0.75~1.0 之间应采用比吊线程式高一级的钢绞线作拉线或与吊线同一程式的2 根钢绞线作拉线,并设2 根顶头拉线,每条拉线应分别装在对应的线条张力的反侧方,2 条拉线的出土点应相互内移600mm
转载请注明原文地址:https://tihaiku.com/jzgc/165411.html

最新回复(0)
