问题
背景材料:某施工单位乙方与建设单位甲方签订了某工程施工总承包合同,合同约定,工期600 天,工期每提前或拖后1 天奖励或者罚款1 万元;经甲方同意乙方将电梯和设备安装工程分包给具备资质的专业承包单位丙方,分包合同约定:分包工程进度必须满足施工进度总计划,施工进度奖惩约定与总承包合同的工期奖惩相同。乙方按时提交了施工网络计划,并得到批准。
施工过程中发生了以下事件:事件1:7 月25 日至26 日基础工程施工时,由于特为暴雨引起洪水突发,导致现场无法施工,基础工程专业队30 名工人窝工,天气好转后:27 日该专业队全员进行现场清理,所用机械持续闲置3 个台班(台班费:800/台班),28 日乙方安排基础作业队和机械修复被洪水冲坏的部分基础12m3(综合单价:480 元/m3)。事件2:8 月7 日至10 日主体结构施工时。”乙方租货的大模板未能及时进场,随后的8 月9 日至12日,工程所在地区供电中断)造成40 名工人持续窝工6 天,所用机械持续闲置6 个台班(台班费:900 元/台班)事件3:屋面工程施工时,乙方的劳务分包队伍人员未能及时进场,造成施工时间延长8 天。事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成丙方12 名工人窝工3 天,租赁的施工机械闲置3 天(租货费600 元/天),设备安装工程完工时间拖延3 天。事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10 天,窝工50 个工日,租赁的施工机械闲置10 天(租赁费700 元/天)。事件6:应甲方要求,乙方在室内装修施工中,来取了加快施工的技术组织措施,便室内装修施工时间缩短了10 天,技术组织措施直接费8 万元。其余各项工作未出现导致作业时间和费用增加的情况。问题:1.从工期控制的角度看。该工程中的哪些工作是主要控制对象?2.乙方可否就上述修项事件向甲方提出工期和(或)费用索赔?请简要说明理由。3.丙方因制冷机组换货导致工人窝工和租赁设备闲置费用损失应由谁给于补偿?4.工期索赔多少天?实际工期为多少天?工期将(罚)款是多少?5.假设工程所在地人工费标准为50 元/工日,窝工人工费补偿标准为30 元/工日:机械闲置补偿标准为正常台班费的60%:承包商得到的费用索赔的多少钱?
选项
答案
解析

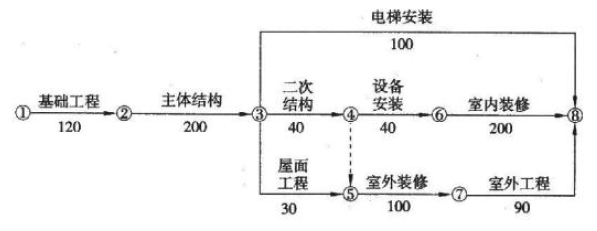

1.关键工作包括:基础工程.主体结构.二次结构.设备安装.室内装修。
2.事件1:可以提出工期和费用索赔:因为洪水突发属于不可抗力,场地清理.修复基础。的费用和延误的工期应由甲方承担,但不可抗力发生期间的人员窝工和机械窝工是乙方应承担的责任事件。
事件2:可以提出工期和费用索赔:因为供电中断是甲方应承担的风险,并且主体结构工程为关键工作。
事件3:不可以提出工期和费用索赔:因为劳务分包队伍人员未能及时进场是乙方应承担的责任事件。
事件4:可以提出工期和费用索赔,因为甲方购买设备出现质量问题是甲方应承担的责任事件,并且设备安装为关键工作。
事件5:可以提出费用索赔,但不可以提出工期索赔,因为设计变更是甲方应承担的责任事件,但该工作的总时差为50 天,推迟开工10 天没有超过该工作的总时差。
事件6:可以提出费用素赔,因为甲方要求赶工是甲方应承担的责任事件,并且如果工期提前,甲方还应支付工期提前奖。
3.丙方的费用损失应由乙方给于补偿。
4.:(1)工期索赔:事件1 索赔工期4 天
事件2 索赔工期2 天
事件4 索赔工期3 天
合计索赔工期:4+2+3=9 天
(2)实际工期:经计算关键线路为原关键线路600+4+6+3-10=603 天
(3)工期提前奖:(600+9-603)*1=6 万元
5.事件1:人工费:30*50=1500 元
机械费:1*800*60%=480 元
工程增加费:12*480=5760 元
小计:1500+480+5760=7740 元
事件2:人工费:40*2*30=2400 元
机械费:2*900*60%=1080 元
小计: 2400+1080=3480 元
事件3:0 元
事件4:12*3*30+3*600=2880 元
事件5:50*30+10*700=8500 元
事件6:80000 元
合计:7740+3480+2880+8500+80000=102600 元
转载请注明原文地址:https://tihaiku.com/jzgc/165413.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
(2021年真题)某新建住宅的建筑面积为4000m㎡,按概算指标和地区材料预算价
(2021年真题)下列施工中发生的与材料有关的费用,属于建筑安装工程费中材料费的
(2021年真题)某土方工程招标文件中清单工程量为3000m3;合同约定,土方工
某工程合同总造价为7800万元,合同约定建设期为3年,第一年发生实际成本2000
为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日。对于实行招标的建
根据《建设工程施工合同(示范文本)》(GF-2017-0201),在以下预付款的
根据《建设工程施工合同(示范文本)》,关于变更权的说法,正确的有()。A.监理人
合同履行中不可以进行工程变更的情形是()。A.取消合同中的某项工作,转由发包人实
某施工企业进购一批材料,材料出厂价为3000元/吨,运费为200元/吨,运输损耗
赶工费用不包括()。A.人工费的增加 B.管理费的增加 C.材料费的增加
随机试题
[originaltext]Nomancanchangetheweather.Nobodycancontroltheweather.
Thisdrinkwithgoodreputationcontainsno______flavouringandcolouring.A、fa
TimePatterninAmericaA)SusanAnthonyhasaneight-to-
()联合会议()紧急会议[br]()正式会议(
腹主动脉瘤夹层动脉瘤的声像图特征为A.彩色多普勒血流显像真腔内血流单色较亮,假腔
下列关于动脉粥样硬化的生物化学改变叙述错误的是A.粥样硬化斑块中堆积有大量胆固醇
某6层框架结构,如图所示,设防烈度为8度,设计基本地震加速度为0.209,设计地
平等协商与集体协商的主要区别有( )。A.主体不同 B.法律效力不同 C.
淀粉彻底消化所需要的酶有 A.唾液淀粉酶B.胰淀粉酶C.麦芽糖酶
冠状动脉性心脏病的危险因素不包括的是A、年龄 B、性别 C、吸烟 D、高脂
最新回复
(
0
)
