某地级市中心机房电源设备安装工程,工期 5 周(每周工作时间按 7 天计),项目

admin2022-08-02  33

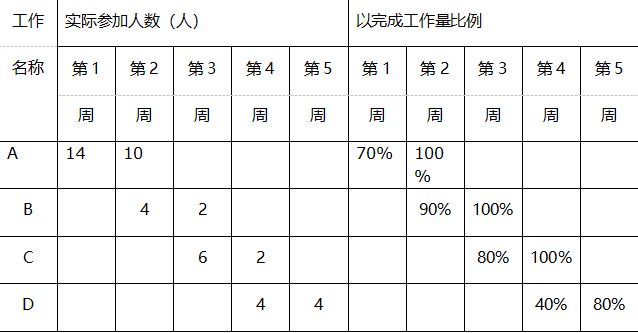

问题 某地级市中心机房电源设备安装工程,工期 5 周(每周工作时间按 7 天计),项目部制订的进度计划见图 4。本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工 成本为 500 元/天人。工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表   4在进行机房机房设备安装时,施工单位发现机房存在一面玻璃窗户,有阳光射入;机房底面上有防静电地 板,施工单位采取措施进行设备安装;加电测试阶段,施工单位发现设备的个别单盘有问题,采取措施予 以处理;施工单位于 2016 年 8 月 1 日提交竣工结算资料并通过验收;2016 年 9 月 8 日正式投入使用;问题:1、 分别计算第 1 周末和第 5 周末的计划工作预算费用(BCWS)。2.分别计算第 1 周末和第 5 周末的已完工作预算费用(BCWP)。3、 分别计算第 1 周末和第 5 周末的计划工作实际费用(ACWP)。4、机房内的照明应以什么照明为主?对于机房内的窗户施工单位应如何处理? 5、假定机房地面为防静电地板,施工单位应如何安装设备。

选项

答案

解析 1、 第1 周末
BCWS=10×500×1×7+3000÷2=35000+1500=36500 元
第5 周末
BCWS=10×500×2×7+3000(A 工作)+4×500×7+400(B 工作)+8×500×7+100000(C 工作)+4×500×2
×7+200(D 工作)=73000+14400+128000+28200=243600 元
解析:注意材料费的平均分摊;

2.第一周末
BCWP=(10×500×2×7+3000)×70%=51100 元
第五周末
BCWP =10×500×2×7+3000(A 工作)+4×500× 7+400(B 工作)+8×500×7+100000(C 工作)+(4×500×2×7+200)×80%(D 工作)=237960 元
解析:注意材料费的平均分摊;注意BCWP 的概念表示,代表已经完成的工作当时做预算的花费

3、第一周末:
ACWP=14×500×7+3000×70%=51100 元
第五周末:
ACWP=14×500×7+10×500×7+3000(A 工作) +4×500×7+2×500×7+400(B 工作)+6×500×7+2×500×7+100000(C 工作)+4×500×7+4×500×7+200×80%(D 工作)=264560 元

4、机房应以电气照明为主;
机房内的窗户应采用木板或隔板密封,避免阳光直射人机房内和设备表面上。

5、根据相关规定,铺设有活动地板的机房,机架不能加固在活动地板上,应将防静电地板移除后,加工与机架截面相符并与地板高度一致的底座,若多个机架并排,底座可做成与机架排列长度相同的尺寸。
转载请注明原文地址:https://tihaiku.com/jzgc/165408.html

最新回复(0)
