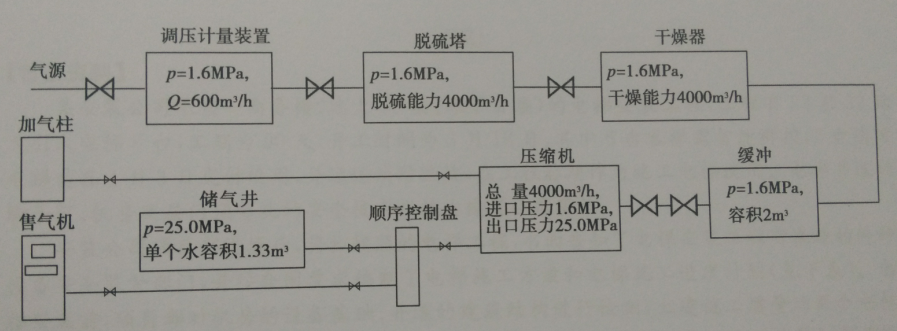

某城市规划在郊区新建一座车用燃气加气总站(压缩天然气CNG),工艺流程图如图:

免费题库2022-08-02  36

问题 某城市规划在郊区新建一座车用燃气加气总站(压缩天然气CNG),工艺流程图如图:气源由D325x8埋地无缝钢管,从距离总站420m的天然气管网接驳,管网压力1.0Mpa。主要设备工艺参数如图示,P表示工作压力,Q表示流量。项目报建审批手续完善,采取土建和安装工程施工总承包模式。建设单位通过相关媒体发布公开招标信息,按招标投标管理要求选定具有相应资质的A施工单位。签订施工合同后,建设单位指定B专业公司分包储气井施工。A单位将土建工程的劳务作业发包给C劳务分包单位。工程实施过程中,A单位及时检查、审核分包单位提交的分包工程施工组织设计、质量保证体系及措施、安全保证体系及措施、施工进度统计报表、工程款支付申请、竣工验收报告等文件资料,并指派专人负责对分包单位进行全过程管理。消防设施检测单位对采用共用接地装置的消防控制室主机进行技术测试时,在柜体处实测接地电阻值为12Ω,在基础槽钢处实测接地电阻值为0.4Ω。由于测试时有不合格项,为此向A单位提出整改要求,项目部认真分析原因,并及时整改,顺利通过消防部门验收。【问题】1.签订合同签订,A施工单位应审核B专业公司哪些证明文件工程实施过程中,还需审核分包单位哪些施工资料2.根据流程图,工艺管道试压宜采用什么介质应采取哪些主要技术措施3.埋地管道D325x8施工中,有哪些关键工序4.分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法

选项

答案

解析 1.  签订合同签订,A施工单位应审核B专业公司哪些证明文件 工程实施过程中,还需审核分包单位哪些施工资料 答:本题中的B专业公司属于业主指定的分包商,而分包工程的内容涉及的是专业性较强的分部工程,B公司应具有相应的企业资质等级。承担储气井施工是属于石油化工企业内容,涉及到压力管道施工,其应该具有相应技术资格。如不具有相应的企业资质、技术资格和施工能力则不能分包。施工过程中本题还需审核分包单位的资料是:施工组织设计、施工技术方案、质量保证体系和质量保证措施、安全保证体系及措施、施工进度计划、隐蔽工程验收报告、竣工交验报告等。2.  根据流程图,工艺管道试压宜采用什么介质 应采取哪些主要技术措施 答:整个系统中间有脱硫塔、干燥器、压缩机等设备,所以不可以使用液体进行压力试验该工艺管道试压宜采用干燥、洁净的空气作介质进行压力试验。由于管道管道压力试验前应具备的条件:1.试验范围内的管道安装工程除涂漆、绝热外,已按设计图纸全部完成,安装质量符合有关规定。2.焊缝及其他待检部位尚未涂漆和绝热。3.管道上的膨胀节已设置了临时约束装置。4.试验用压力表在周检期内并已经校验,其精度符合规定要求,压力表不得少于两块。5.符合压力试验要求的液体或气体已经备齐。6.管道已按试验的要求进行了加固。7.待试管道与无关系统已用盲板或其他隔离措施隔开。8.待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。9.试验方案已经过批准,并已进行了技术安全交底。10.在压力试验前,相关资料已经建设单位和有关部门复查。3.  埋地管道D325x8施工中,有哪些关键工序 答:长输管道施工关键工序:线路交桩、现场用地准备、布管及清理管口、管段组装焊接及质量检查、管线补口补伤、管道的通球扫线、试压、地貌恢复。(注:本题内容为埋地长输管道施工,并不适用所谓的一般工业管道施工关键工序,即:管道安装前检验;管道焊接,管道系统试验;管道系统调试及试运行,管道隐蔽。埋地敷设的管道,试验前不得埋土,以便试压时进行检查。)4.  分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法 答:柜体接地电阻12欧姆超过规范允许值。因为按照相关规定,共用接地系统以满足最小值要求为准,一般其接地电阻应小于1欧姆。本案例中柜体与槽钢的接地连接接触不良。(注:背景资料中很清楚写明了基础槽钢接地电阻值只有0.4欧姆,完全符合共用接地系统电阻值要求,而柜体与基础槽钢之间的接地电阻值过大而超标,如果柜体真的未进行接地,则接地电阻值肯定远远大于12欧姆)接地电阻的测量:接地电阻一般可用电压表、电流表法或用接地电阻测量仪测量。(注:如果写成有三种方法测量,即所谓的电压表法、电流表法、接地电阻测量仪测量则是错误的)
转载请注明原文地址:https://tihaiku.com/congyezige/1789511.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
