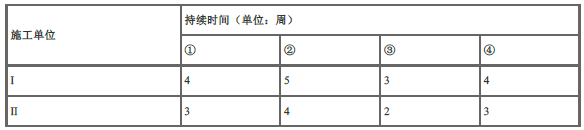

问题 某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。  项目部将20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ 表示, 并将Ⅰ、Ⅱ两项划分成4个施工段(1)(2)(3)(4)。 I, II 两项在各施工段上持续时间如下表所示:  而III,IV,V不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续,均衡作业,不平行,搭接施工的原则安排了施工进度计划。 前6个月(即1~6月份)每月完成的工作量见下表:6月份钢材的现行价格指数为110,其余材料价格未变。  施工中,由于征地拆迁问题,导致上面层施工延误2周,在接下来的施工中,由于设备故障出现安全事故,造成2人重伤,直接经济损失20万元,施工单位提出,由于拆迁影响顺延工期2周,在延误期内施工出现安全事故,要求建设单位赔偿相关损失。1.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?2.列式计算4月份及5月份的工程进度支付款。3.列式计算6月份的调价款。4.请按背景中要求用横道图表示,画出完整的施工进度计划表,并计算工期5.针对施工出现的工期延误和安全事故,监理工程师应如何处理?判断本事故的等级。

选项

答案

解析 1.工程预付款:4000×10%=400万元  工程预付款起扣点:4000×60%=2400万元)  按月支付至5月份的工程款(含预付款)累计2450万元。从5月份开始扣工程预付款,在5、6两个月扣回,每月扣200万。2.4月份支付工程款:600×(1-5%)=570万元5月份支付工程款:800×(1-5%)-200=560万元3.6月份因钢材价格变动引起的调价款:800×[0.6+(0.2×110/100+0.1+0.1)-1]=800×0.02=16万元4.I、II工序之间的流水步距为7周,工期=7+12+3=22周,横道图如下:5.上面层施工延期责任在于建设单位,监理工程师应批准工期顺延。  安全事故是由于施工单位设备故障导致的,应由施工单位承担相关损失。  该安全事故为一般事故。
转载请注明原文地址:https://tihaiku.com/jzgc/2718777.html

最新回复(0)
