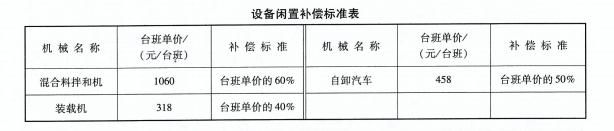

某公路工程项目,建设单位与施工单位按照《公路工程标准施工招标文件》(2009年版)签订了施工承包合同。施工合同中规定:(1)施工所用材料由建设单位采购。(2)建设单位原因导致的施工单位人员窝工,按18元/工日补偿,建设单位原因导致的施工单位设备闲置,按下表中所列标准补偿。(3)施工过程中发生的设计变更,其价款按建标【2003】206号文件的规定以工料单价法计价程序计价(以直接费为计算基础),间接费费率为10%;利润率为5%,税率为3.41%。该工程在施工过程中处在施工进度网络计划关键线路上的工作发生了以下事件。事件1:施工单位在填方路基施工时,发现取土场的黏性土含水量过大,必须经过晾晒后才能填筑;增加费用30000元,工期延误10天。事件2:某桥台基坑开挖深度为3m,施工组织设计中考虑的放坡系数为0.3(已经监理工程师批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支10000元,工期延误3天。事件3:施工单位在桥梁预制构件吊装安装时发现钢筋混凝土底座结构上缺少相应的预埋件,经查实是由于该桥梁施工图纸遗漏该预埋件的错误所致。返工处理后,增加费用20000元,工期延误8天。事件4:建设单位采购的材料没有按计划时间到场,施工受到影响,施工单位一台混合料拌和机、一台装载机和一台自卸汽车闲置5天,工人窝工86工日,工期延误5天。事件5:某分项工程由于建设单位提出工程使用功能的调整,须进行设计变更。该设计变更导致增加费用28000元,工期延误10天。上述事件发生后,施工单位及时向建设单位造价工程师提出索赔要求。【问题】3.造价工程师应批准的索赔金额是多少元?工程延期是多少天?
选项
答案
解析
3.(1)监理工程师应批准的索赔金额为:事件3:返工费用:20000元事件4:机械台班费:(1060×60%+318×40%+458×50%)×5=4961(元)人工费:86×18=1548(元)事件5:变更增加费用28000元合计:20000+4961+1548+28000=54509(元)(2)造价工程师应批准的工程延期为:事件3:8天事件4:5天事件5;10天合计:23天
转载请注明原文地址:https://tihaiku.com/jzgc/2718408.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
某工程项目业主与监理单位签订了施工阶段监理合同,与承包商签订了工程施工承包合同。
某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3
某堤防加固工程施工合同使用《水利水电工程标准施工招标文件(2009年版)》。合同
某水利工程项目初步设计阶段批准后,进行了招标,受设计深度的影响,工程量无法准确计
某泵站工程,发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,
某省属重点水利工程项目计划于2013年12月28日开工,由于坝肩施工标段工程复杂
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》
某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某水电站枢纽工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版
随机试题
TheChallengesandPotentialofNewEducational
影响财务管理目标实现的两个基本因素是()A.时间价值和投资风险 B.经营现
对于双机容错技术的表述不恰当的是()A.双机互备模式的主要缺点是对服务器的性
采用Tc(锝)核素扫描时表现为瘤体内Tc核素高度聚集,称为\"热结节\"。这种现
当今时代进行信息管理的核心手段是( )。A、基于网络的信息处理平台 B、委托
自抗体中提取纯化IgG应采用下列哪种方法()A.硫酸铵沉淀法B.亚硫酸钠法C.
征收政府性基金必须按照国务院规定统一报财政部审批,重要的政府性基金项目由财政部报
按照承担的客流性质划分,综合客运枢纽可以分为()。A:换乘型枢纽 B:方式换乘
股票A和股票B的部分年度资料如下: 要求: (1)分别计算投资于股票
PE线采用单芯绝缘导线时,按机械强度要求16mm2<S≤35mm2不小于(
最新回复
(
0
)
