某水利工程项目初步设计阶段批准后,进行了招标,受设计深度的影响,工程量无法准确计

admin2022-08-02  60

问题 某水利工程项目初步设计阶段批准后,进行了招标,受设计深度的影响,工程量无法准确计算,故招标项目采用可调价合同,某投标单位以合同价8000万元中标,项目如期开工并顺利实施,在实施过程中发生一些工程变更,合同中有关支付有如下规定:(1)工程预付款为合同价的15%。工程预付款在合同累计完成金额达到签约合同价格的20%时开始扣款,直至合同累计完成金额达到签约合同价的90%时全部扣清。式中,R为每次进度付款中累计扣回的金额;A为工程预付款总金额;S为签约合同价格;C为合同累计完成金额;F1为开始扣款时合同累计完成金额达到签约合同价格的比例;F2为全部扣清时合同累计完成金额达到签约合同价格的比例。上述合同累计完成金额均指价格调整前未扣质量保证金的金额。(2)质量保证金在每月进度款中扣除,扣除比例为6%,直至达合同价的3%。(3)月支付的最低限额为500万元。(4)工程款支付情况:截至上月累计已支付工程款4000万元,其中工程变更引起的工程款500万元;本月完成工程款合计为650万,其中工程变更价款金额为50万元。【问题】1.F1、F2的取值对承包人会产生什么影响?2.工程预付款为多少?截至上个月已扣回多少预付款?3.本月工程款应如何结算?

选项

答案

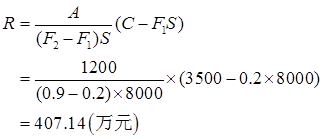

解析 1.F1、F2的取值对承包人会产生什么影响?答案:F1、F2的取值实际上决定工程预付款的扣回速度,F1、F2的取值越大工程预付款的扣回速度越慢,反之越快。对于承包人而言,工程预付款能减少流动资金的投入,由于资金具有时间价值,所以工程预付款扣回速度越慢,资金占压的时间越长,因此F1、F2的取值越大对承包人越有利。2.工程预付款为多少?截至上个月已扣回多少预付款?答案:该工程合同价为8000万元,工程预付款比例为15%。则工程预付款为:8000×15%=1200.00(万元)。截至上月累计已支付的合同款应为:4000-500=3500(万元),工程预付款起扣点为累计签约合同价格的20%,终扣点为90%。截至上月累计扣回工程预付款为:3.本月工程款应如何结算?答案:(1)本月应扣工程预付款本月完成的合同款为:650-50=600(万元)。本月累计完成合同款为:3500+600=4100(万元),本月累计扣回工程预付款为:本月应扣回工程预付款为:535.71-407.14=128.57(万元)。(2)本月应扣质量保证金应扣质量保证金金额为:8000×3%=240.00(万元)。根据背景资料,截至上个月已扣质量保证金为:3500×6%=210.00(万元)。本月完成合同金额及可扣质量保证金金额为:600×6%=36.00(万元)。截至上月质量保证金尚欠金额为:240.00-210.00=30.00(万元),则本月应扣质量保证金金额为:30.00万元。本月结算款为:本月完成合同款金额-本月应扣工程预付款-本月应扣质量保证金额,即:650-128.57-30.00=491.43(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/2722031.html

最新回复(0)
