某水电站枢纽工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版

资格题库2022-08-02  77

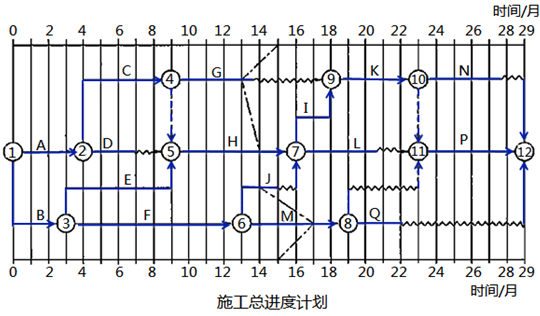

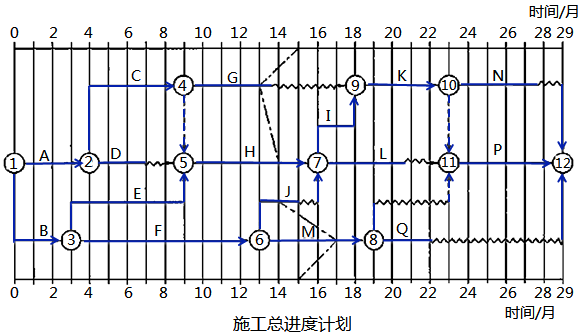

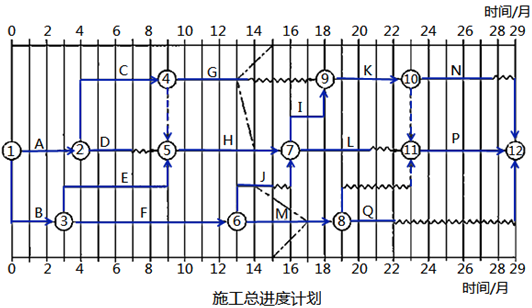

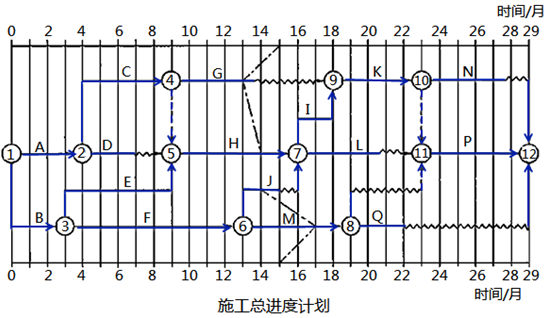

问题 某水电站枢纽工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。经总监理工程师批准的施工总进度计划见下图(时间:月),各工作均按最早开始时间安排且匀速施工。【事件】  事件1:工作D开始后,由于发包人未能及时提供施工图纸,使该工作暂停施工0.5个月。停工造成承包人人员窝工损失6万元,施工机械台班闲置费10万元。为此,承包人提出延长工期0.5个月和增加费用16万元的费用补偿申请。  事件2:工程进行到第11个月遭遇合同约定等级以上的特大暴雨,致使局部土体塌方,造成工作G和工作H实际进度拖后,同时造成施工人员窝工损失5万元、施工机械闲置损失10万元、施工机械损坏损失20万元以及运送至施工现场的材料损害10万元,暴雨过后承包人按照监理人要求清理、修复施工场地,产生费用15万元。由于暴雨影响,到第15个月末,实际进度前锋线如上图所示。为此,承包人提出工程延期2个月和费用补偿60万元的索赔。【问题】  1.指出图中所示施工总进度计划的关键路线及工作F、工作M的总时差和自由时差。2.针对事件1,项目监理机构应批推的工程延期和费用补偿分别为多少?说明理由。  事件1:工作D开始后,由于发包人未能及时提供施工图纸,使该工作暂停施工0.5个月。停工造成承包人人员窝工损失6万元,施工机械台班闲置费10万元。为此,承包人提出延长工期0.5个月和增加费用16万元的费用补偿申请。 3.根据图中所示前锋线,工作J和工作M的实际进度超前或拖后的吋间分别是多少?对总工期是否有影响?  事件2:由于暴雨影响,到第15个月末,实际进度前锋线如上图所示。为此,承包人提出工程延期2个月和费用补偿60万元的索赔。 4.事件2中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。  事件2:工程进行到第11个月遭遇合同约定等级以上的特大暴雨,致使局部土体塌方,造成工作G和工作H实际进度拖后,同时造成施工人员窝工损失5万元、施工机械闲置损失10万元、施工机械损坏损失20万元以及运送至施工现场的材料损害10万元,暴雨过后承包人按照监理人要求清理、修复施工场地,产生费用15万元。由于暴雨影响,到第15个月末,实际进度前锋线如上图所示。为此,承包人提出工程延期2个月和费用补偿60万元的索赔。

选项

答案

解析 问题1:关键路线:
  A→C→H→I→K→P(1→2→4→5→7→9→10→11→12)
  B→E→H→I→K→P(或1→3→5→7→9→10→11→12)。
  工作F的总时差为1个月,自由时差为0;工作M的总时差为4个月,自由时差为0。
问题2:
  (1)不批准工程延期0.5个月的要求。理由:工作D不在关键路线上,暂停施工0.5个月,不影响总工期。
  (2)应批准费用补偿6+10=16(万元)的补偿要求。理由:未能按时提供施工图纸是发包人原因导致费用增加
问题3:
  (1)工作J实际进度拖后1个月,不影响总工期。
  (2)工作M实际进度提前2个月,不影响总工期。
问题4:
  (1)应批准工程延期1个月。理由:特大暴雨为不可抗力(非承包人原因)考前押题,;工作G实际进度拖后2个月,不影响总工期;工作H为关键工作(总时差为0),实际进度拖后1个月,影响工期1个月。
  (2)应批准费用补偿:25万元。理由:根据不可抗力造成损害的责任承担原则,施工人员窝工损失5万元、施工机械闲置损失10万元、施工机械损坏损失20万元应由由承包人承担;运送至施工现扬的材料损害10万元、承包人按照监理人要求清理、修复施工场地产生费用15万元由发包人承担。
转载请注明原文地址:https://tihaiku.com/jzgc/2722004.html

最新回复(0)
