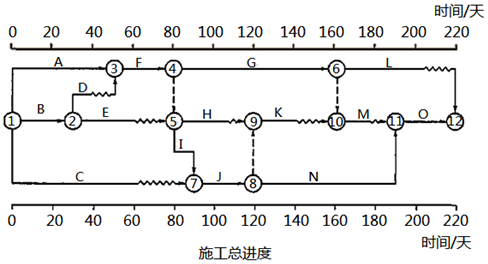

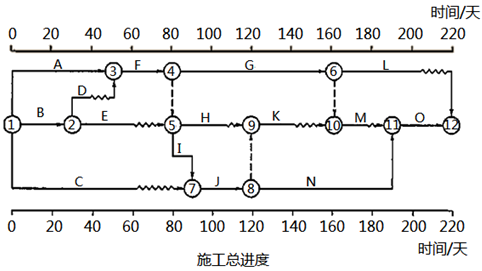

某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。经总监理工程师批准的施工总进度见下页图(时间单位:天),合同工期为220天,各项工作均按最早开始时间安排且匀速施工。
【事件】 施工过程中发生如下事件: 事件1:工作B完成后,承包人发现施工现场地质情况与施工图不符,因设计变更,导致工作D和工作E分别比原计划推迟10天和5天开始施工,造成承包人窝工损失15万元。承包人向项目监理机构提出要求工程延期15天、窝工损失补偿15万元。 事件2:工程开工后90天下班时,监理工程师检查各工作的实际进度为:工作G正常;工作H超前10天;工作I拖后10天。 事件3:针对事件2,发包人要求工程按原合同工期完成,承包人对施工总进度进行了调整,将工作N持续时间压缩60天。 【问题】 1.指出图中所示施工总进度计划的关键路线以及工作H、工作K、工作M的总时差和自由时差。
2.事件1中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。
3.事件2中,请画出第90天检查的前锋线,并分别指出第90天下班时各工作时间进度对总工期的影响,并说明理由。 工作G正常;工作H超前10天;工作I拖后10天。
4.事件3中,指出计划调整后工作H、工作K、工作M的总时差和自由时差。
选项
答案
解析

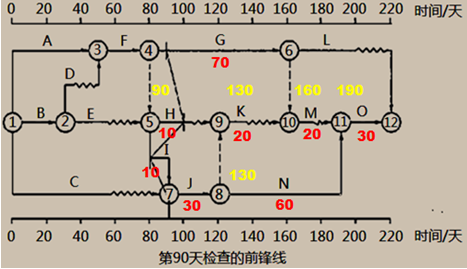

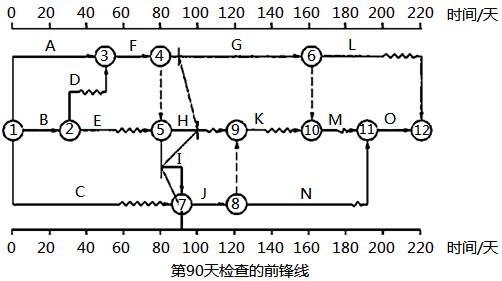

问题1: 关键路线:A → F → I → J → N → O(或1 → 3 → 4 → 5 → 7 → 8 → 11 → 12)。 工作H的总时差40天,自由时差10天; 工作K的总时差30天,自由吋差20天; 工作M的总时差10天,自由时差10天。问题2: 工程延期为0;费用补偿15万元。 理由:施工现场地质情况与施工图不符造成设计变更,是发包人的原因造成的。 由于工作D推迟10天,总时差10天;工作E推迟5天,总时差20天,推迟的时间均未超过其总时差,不影响工期。问题3:工作2中,第90天检查的前锋线见下图。
第90天检查时,工作G正常,对总工期无影响; 工作H超前10天,但不是关键工作,所以对总工期无影响; 工作I拖后10天,工作I是关键工作,所以会造成总工期延长10天。 最终会对总工期造成延长10天的影响。问题4: 工作N压缩60天后,工作H总时差50天,自由时差30天;工作K总时差20天,自由时差10天;工作M总时差10天,自由时差10天。
转载请注明原文地址:https://tihaiku.com/jzgc/2722005.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
金融服务实体至少包括()方面的内容。A.支持国家战略性、重大工程 B.
国际工程承包采用工程总承包,据了解该项目政局不稳定,自然灾害严重,外汇汇率变动大
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
简述工程监理的三个作用。
简述国内推行的全过程工程咨询服务模式包括哪三种?
简述工程索赔产生的五个原因
简述适用工程总承包的四个条件。
简述全过程工程咨询的三个服务特征。
简述工程活动中工程伦理的作用
随机试题
[originaltext]W:Goodevening.MynameisJennyFowlerandIwouldliketowelc
[originaltext]M:IwillbecomingstraightfromworksoI’dbetterbringanothe
Memoryisourmostimportantpossession.Withoutmemory,youwouldn’tknoww
关于火灾自动报警系统接地装置的接地电阻值,以下不符合规定的是()A.采用共
下列关于项目监理机构的说法,正确的是()。A.项目监理机构是法人 B.项目
治疗腮腺浅叶混合瘤应采用A.保留面神经、腮腺浅叶摘除术 B.化学治疗 C.腮
迟脉不主的病证是A.虚寒证 B.邪热结聚证 C.阳气虚衰证 D.实寒证
关于贷款抵押物管理,下列表述错误的是()。A.如抵押人的行为造成抵押物价值
在境外期货市场上,股指期货合约月份的设置的两种方式是( )。A.季月模式 B.
根据《颁发会计人员荣誉证书试行规定》,凡在规定范围内的企事业单位从事财务会计工作
最新回复
(
0
)
