首页
登录
建筑工程
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》
题库
2022-08-02
62
问题

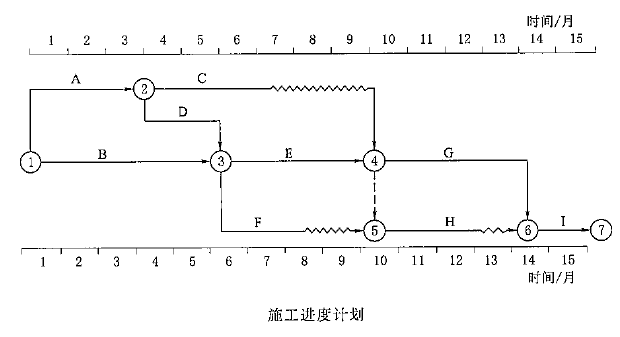

某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》 签订了施工合同,项目监理机构批准的施工进度计划见下图(单位:月),合同工期15个 月,各项工作均按最早开始时间安排,匀速进行。

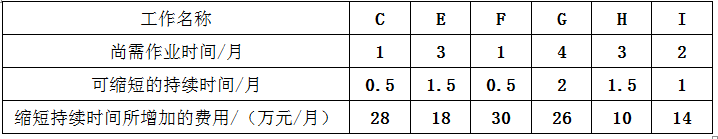

工程实施过程中发生下列事件。事件1:工作A为深基坑施工,监理人员在日常巡查发现边坡不稳定,存在安全隐患,于是签发了暂停施工指示,要求承包人暂停施工D造成工期拖延1个月,费用增加10万元。事件2:在第5个月初到第8个月末的施工过程中,由于发包人提出工程变更,使施 工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。承包人向项目监理机构提出了工程延期的要求。事件3:发包人要求该工程仍按原合同工期完成,承包人需要调整施工进度计划,加 快后续工程进度。经分析得到的各工作有关数据见下表。
<1> 、该工程施工进度计划中关键工作和非关键工作分别有哪些?工作C和工作F的总时差和自由时差分别为多少?<2> 、事件1中,监理机构应批准的工程延期时间为多少?说明理由。<3> 、事件2中,逐项分析第8个月末工作C、工作E、工作F的拖后时间及对工期和后续工作的影响程度,并说明理由。<4> 、针对事件2,监理机构应批准的工程延期时间为多少?说明理由。<5> 、针对事件3,承包人加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?
选项
答案
解析
1. 关键工作A、工作B、工作D、工作E、工作G、工作I,非关键工作C、工作F、工作H;
工作C总时差为3天,自由时差3天。工作F总时差3个月,自由时差2个月。
2.监理机构不应批准费用增加和工期延误D。
理由:由于承包人原因为工程合理施工和安全保障所必需的暂停施工增加的费用和工期延误由承包人承担。
3. 工作C拖后时间3个月,对工期和后续工作无影响。
理由:工作C的总时差和时差都为3个月。
4. 批准工期延期时间为2个月。理由:处于关键路线上的工作E拖后2个月,影响总工期2个月。
5.最佳调整方案为:工作E缩短一个月,增加费用18万元。工作I缩短一个月,增加费用14万元。费用增加合计为32万元。
转载请注明原文地址:https://tihaiku.com/jzgc/2722008.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
以下( )属于监理人的权利。A.选择工程总承包人 B.选择工程分包人
在索赔事件影响结束后14天内,承包人应向监理人递交最终索赔报告,说明最终要求索赔
南方地区的某节制闸工程,发包人与承包人依据《标准设计施工总承包招标文件(2012
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某堤防加固工程施工合同使用《水利水电工程标准施工招标文件(2009年版)》。合同
【背景】 某河道整治工程主要内容有河道疏渗、老堤加固、新堤填筑。发包人与承包人
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》
某调水工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某河道治理工程,主要建设内容包括河道疏浚、原堤加高、新堤建设,发包人和承包人按照
随机试题
ItisbecauseofhisplaysthatShakespeareisnowconsideredthegreatest
TheImportanceofJustBeingThere"What’sthemost
[originaltext]W:Isthistheveryroomadvertisedbythetravelagency?Thespa
惠普金融面临的问题不包括()。A.惠普金融体系不健全 B.法律法规体系不完善
下列药材中,类球形,表面橙红色或橙黄色,果瓤黏稠,与多数种子黏结成团的是A.栀子
A.水蒸气遇冷形成小冰晶是凝固现象 B.水蒸气遇冷形成小冰晶需要吸热 C.太
结核性脑膜炎A.病变以脑底部最明显 B.病变以脑顶部最明显 C.病变以大脑灰
商业银行在取得抵质押品及其他以物抵贷财产后,确定价值的原则不包括()。A.资产购
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
方案经济评价的指标有多种,下列选项中属于动态评价指标的是( )。A.资产负债率
最新回复
(
0
)
