(2012年)某工程包括A、B、C、D四项工作,计划总工期为10天,各项工作的费

考试题库2022-08-02  62

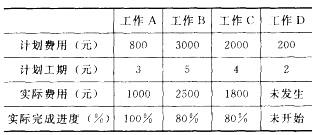

问题 (2012年)某工程包括A、B、C、D四项工作,计划总工期为10天,各项工作的费用及工期计划如下表所示,其中工作B与工作C可同时进行。现项目进行到第8天,实际费用及进度见下表:根据上述数据计算该项目的进度偏差SV和进度执行指数SPI分别为()。A.1000元,1.208B.1000元,0.828C.—1000元,1.208D.—1000元,0.828

选项 A.1000元,1.208
B.1000元,0.828
C.—1000元,1.208
D.—1000元,0.828

答案 D

解析 本题考查进度偏差和进度执行指数。进度偏差是挣值减去计划值,4800—(800+3000+2000)=一1000(元)。进度执行指数是挣值与计划值的比值,4800/5800=0.828。
