2010年3月,实际完成的某工程基准日期的价格为1500万元。调值公式中的固定系
2010年3月,实际完成的某工程基准日期的价格为1500万元。调值公式中的固定系
admin
2022-08-02
61
问题
2010年3月,实际完成的某工程基准日期的价格为1500万元。调值公式中的固定系数为0.3,相关成本要素中,水泥的价格指数上升了20%,水泥的费用占合同调值部分的40%,其他成本要素的价格均未发生变化。2010年3月应调整的合同价的差额为()万元。A、84B、126C、1584D、1626
选项
A、84
B、126
C、1584
D、1626
答案
A
解析

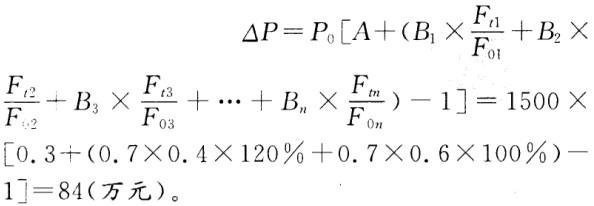

特别注意题目中“调值公式中的固定系数为0.3……水泥的费用占合同调值部分的40%”,因此,合同调值部分占的比例是70%,水泥的费用占总费用的比例是70%*40%,根据调值公式进行计算如下:<br>
转载请注明原文地址:https://tihaiku.com/jzgc/305292.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
某工程的网络计划如下图所示(时间单位为天),图中工作B和E之间、工作C和E之间的
某分部工程双代号网络计划如下图所示,其关键线路是( )。 A.①→③→⑤→⑥
某分部工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计
某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间(天),该
工程网络计划中,关键工作是指( )的工作。A.自由时差为零 B.持续时间最长
在工程网络计划中,关键工作的特点是( )。A.关键工作一定在关键线路上 B.
某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,下列参数
某工程双代号网络计划如下图所示,其关键线路有( )条。 A.2 B.3
某工程进度计划如下图所示(时间单位为天),图中的正确信息有( )。 A.关键
在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第2
随机试题
[img]2014m9s/ct_etoefm_etoeflistz_0508_20149[/img][br]Whatproblemdoesthema
Forinvestorswhodesirelowriskandguaranteedincome,U.S.governmentbon
Daltonwonderedwhytheheavierandlightergasesintheatmospheredidnot
施工企业与项目部之间应签订项目安全生产责任书,项目安全责任书有企业负责人与技术负
A.滴虫性阴道炎 B.霉菌性阴道炎 C.老年性阴道炎 D.幼女性阴道炎
下列不属于《义务教育美术课程标准(2011年版)》的,中的学习领域的组成部分的是
共用题干 吴先生与张女士因感情不和而离婚,双方对于其他财产的分割均无异议,但对
2008-69.黄疸患者面目肌肤淡黄,肢软乏力,心悸气短,大便溏薄,舌淡苔薄白
中国某企业与新加坡某公司拟在中国组建一家具有法人资格的中外合作经营企业,双方草签
(2021年真题)某企业为增值税一般纳税人。每月月初发放上月工资。2020年12
最新回复
(
0
)
