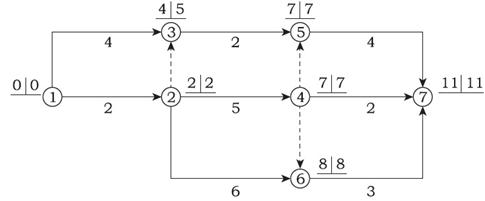

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,下列参数计算错误的是( )。
A.工作1-2为关键工作B.工作1-3的自由时差为1C.工作3-5为非关键工作D.工作4-7的总时差为2
选项
A.工作1-2为关键工作
B.工作1-3的自由时差为1
C.工作3-5为非关键工作
D.工作4-7的总时差为2
答案
B
解析
2022/2021版教材P50
本题考查的是双代号网络计划时间参数的计算。图中数据表明,该网络图的关键线路有两条分别是:①→②→⑥→⑦;①→②→④→⑤→⑦。工作1-3的自由时差为0
转载请注明原文地址:https://tihaiku.com/jzgc/315266.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
增量预算是指新的财政年度的收支计划指标以()为基础,并考虑本年度的实际情况之
国务院在()年提出了实行计划生育,使人口增长与国民经济发展相适应的政策。
国家创新体系是由与知识和科学技术相关的机构和组织构成的网络体系,其主体包括()
依据国家有关规定,必须实行建设监理的工程包括() A.国家重点建设项目B
在社会主义市场经济条件下,投资宏观调控的方式应以间接调控为主。其中,属于计划指
我国的国民经济发展计划,按照法定程序由立法机构审议批准。国民经济发展计划的基本性
在以下关于国家预算的描述中,错误的是() A.国家预算是政府的财政收支计划
国家通过对其直接掌握的公共资源的计划配置,引导、带动全社会资源的市场配置。下列不
按照我国现行规定,以下工程建设项目中必须进行招标的有() A.大型基础设
国家通过对公共资源的计划配置影响全社会资源的市场配置。国家直接掌握的公共资源包括
随机试题
Weregret(tell)______youthatthematerialsyouorderedwereoutofstock.tote
【B1】[br]【B7】[originaltext]Acollegeeducationisaninvestmentinthefutu
[originaltext]M:Wouldyouliketoshowustoday’sschedule?W:FirstIwillg
根据制订的编制方案和确定的定额项目,收集和整理各种数据,对各种资料进行深入细致地
“夏有禹,商有汤,周文武,称三王。夏传子,家天下。……始春秋,终战国,五霸强,七
WWW页面所采用的超文本标记语言HTML中,超文本主要是指( )。A.功能强大
战略性人力资源管理与传统人力资源管理的最大区别在于()。A.出现了专门的人
心包积液的体征可有A.Ewart征 B.Kussmaul征 C.有时可听
国务院卫生行政部门A、承担与医疗救治有关的传染病防治工作和责任区域内的传染病预防
左心衰竭最早出现的临床症状是A.疲乏无力 B.劳力性呼吸困难 C.阵发性夜间
最新回复
(
0
)
