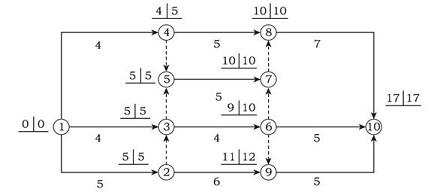

某分部工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计

admin2022-08-02  22

问题 某分部工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明(  )。A.工作1-3为关键工作B.工作1-4的总时差为1C.工作3-6的自由时差为1D.工作4-8的自由时差为1E.工作6-10的总时差为3

选项 A.工作1-3为关键工作
B.工作1-4的总时差为1
C.工作3-6的自由时差为1
D.工作4-8的自由时差为1
E.工作6-10的总时差为3

答案 BDE

解析 2022/2021版教材P53
本题考查的是双代号网络计划时间参数的计算。关键线路为①→②→③→⑤→⑦→⑧→⑩,工作1-3不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。
转载请注明原文地址:https://tihaiku.com/jzgc/315274.html

最新回复(0)
