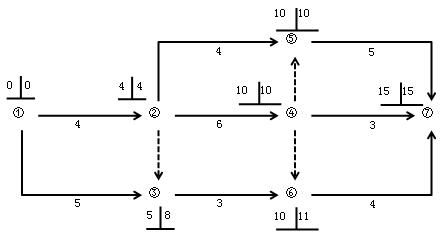

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间(天),该

admin2022-08-02  21

问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间(天),该计划表明(  )。A.工作1-3的最迟完成时间为8天B.工作4-7为关键工作C.工作2-5的总时差为零D.工作3-6的总时差为1天E.工作6-7的总时差为1天

选项 A.工作1-3的最迟完成时间为8天
B.工作4-7为关键工作
C.工作2-5的总时差为零
D.工作3-6的总时差为1天
E.工作6-7的总时差为1天

答案 AE

解析 2022/2021版教材P51
本题考查的是双代号网络计划时间参数的计算。选项B错误,关键线路为①→②→④→⑤→⑦,工作4-7不是关键工作;选项C错误,工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间,工作2-5的总时差为10-4-4=2(天);选项D错误,工作3-6的总时差为11-5-3=3(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/315273.html

最新回复(0)
