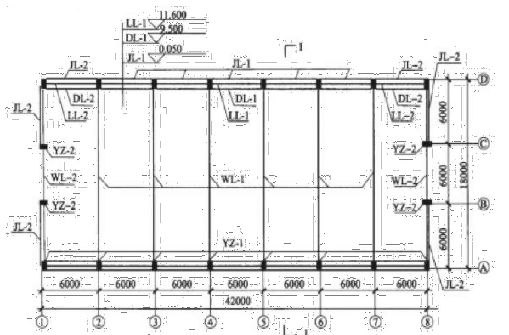

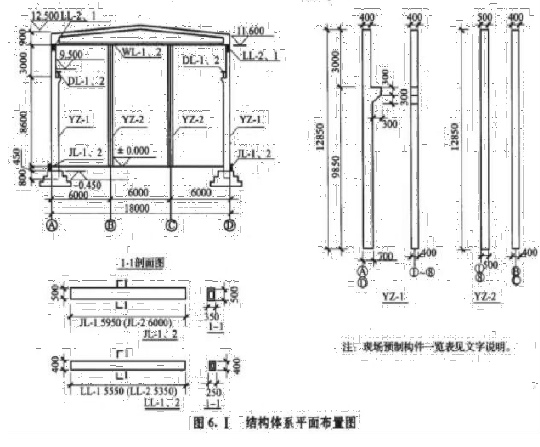

某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构,其上部结构系统如图6

admin2022-08-02  51

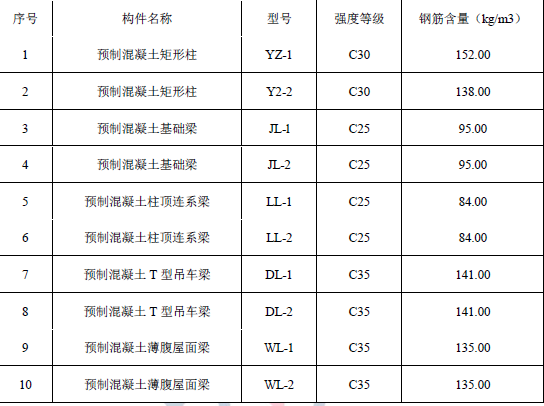

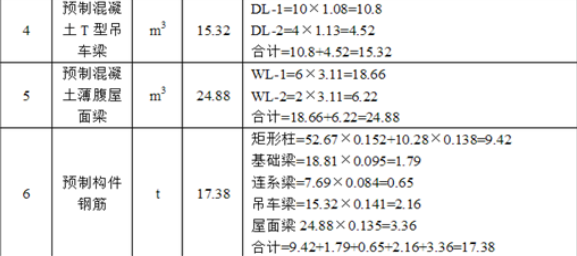

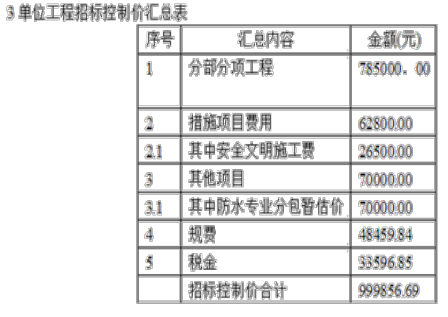

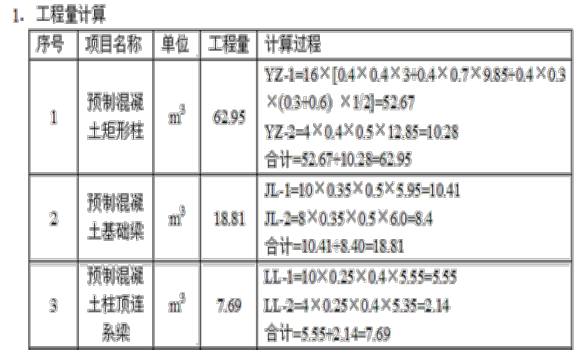

问题 某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构,其上部结构系统如图6所示。结构体系中现场预制标准构件和非标准构件的混凝土强度等级、设计控制参考钢筋含量等见下表:另经查阅国家标准图集,所选用的薄腹屋面梁混凝上用量为3.11m3/榀(厂房中间与两端山墙处屋面梁的混凝土用量相同,仅预埋铁件不同);所选用T形吊车梁混凝土用量,车间两端部为1.13m3/根,其余为1.08m3/根。问题:1.根据上述条件,按《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的计算规则,在答题纸表中,列式计算该机修车间上部结构预制混凝土柱、梁工程量及根据设计提供的控制参考钢筋含量计算相关钢筋工程量。2.利用问题1的计算结果和以下相关数据,《建设工程工程量清单计价规范》 (GB50500-2013)、按《房屋建筑与装饰工程工程量计算规范》的要求,在答题纸中,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表。已知相关数据为:①预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单件体积<3.5m3,就近插入基础杯口,人材机合计513.71元/m3;②预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单件体积<1.2m3,人材机合计402.98元/m3;③预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单件体积<0.6m3,安装高度<12m,人材机合计423.21元/m3;④预制混凝土T型吊车梁的清单编码为010510002,本车间T型吊车梁单件体积<1.2m3,安装高度<9.5m,人材机合计530.38元/m3,;⑤预制混凝土薄腹屋面梁的清单编码为010511003,本车间薄腹屋面梁单件体积<3.2m3,安装高度13 m,人材机合计561.35元/m3;⑥预制混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6-25mm,人材机合计6018.70元/t。以上项目管理费均以人材机的基数按10%计算,利润均以人材机和管理费合计为基数按5%计算,各项费用均不包含增值税可抵扣进项税。3.利用以下相关数据,编制该机修车间土建单位工程招标控制价汇总表。已知相关数据为:①一般土建分部分项工程费用785000.00元;②措施项目费用62800.00元,其中安全文明施工费26500.00元;③其他项目费用为屋顶防水专业分包暂估70000.00元;④规费以分部分项工程、措施项目、其他项目之和为基数计取,综合费率为5.28%;⑤税率为3.477%。(注:计算结果保留两位小数即可)

选项

答案

解析
转载请注明原文地址:https://tihaiku.com/jzgc/204603.html

最新回复(0)
