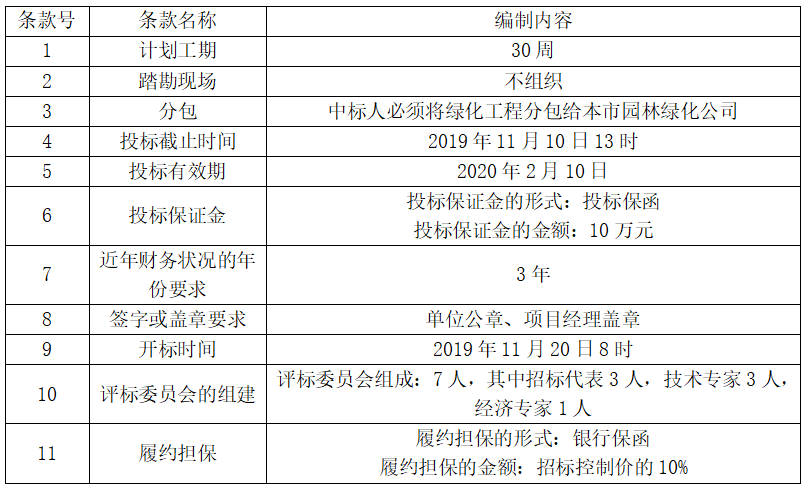

[背景资料]某招标项目招标控制价210万元,2019年10月25日~10月31日发售招标文件。投标须知前附表部分内容如下:

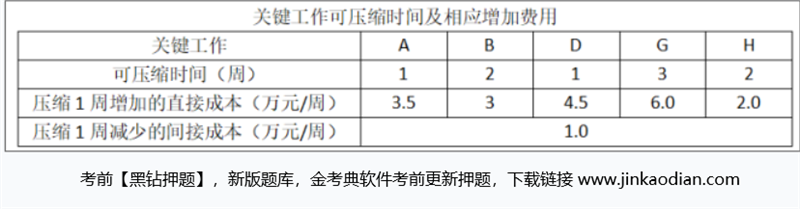

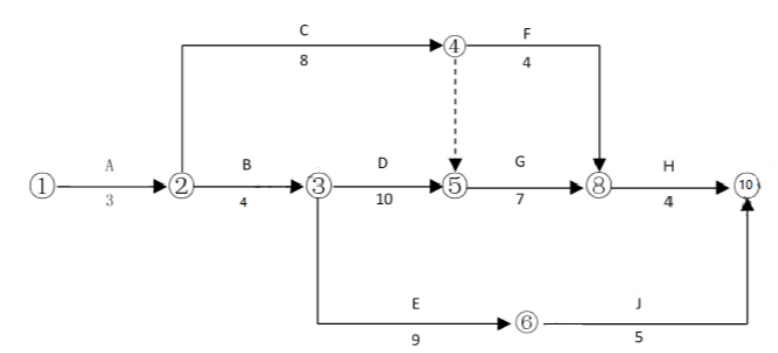

某施工单位决定参与某工程的投标,施工网络计划如下: ( 相应的工期28周,报价204万元,其中成本180万元,利润24万元)。
招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过30周,施工单位自报工期在30周基础上,每提前1周,其总报价降低3万元作为经评审的报价。问题:1.投标须知前附表的内容有哪些不妥为什么2.为争取中标,该施工单位投标报价和工期各为多少3.该施工单位的评标价为多少4.该施工单位如果中标,签约合同价为多少成本利润率为多少
选项
答案
解析
问题1:
(1)要求“中标人必须将绿化工程分包给本市园林绿化公司”不妥。
理由:招标人不得指定分包人。
(2) “投标截止时间为2019年11月10日13时”不妥。
理由:根据《招投标法实施条例》,从出售招标文件到投标截止日期的时间不得少于20日,而2019年10月25日至2019年11月10日共17天。
(3) “投标保证金的金额: 10万元”不妥。
理由:投标保证金的金额不应超过项目估算价的2%。
(4) “签字或盖章要求,单位公章、项目经理盖章”不妥。
理由:投标文件要求单位盖公章,法人代表或授权代理人签字或盖章,缺一不可。一般投标文件不需项目经理盖章。
(5) “开标时间为2019年11月20日8时”不妥。
理由:开标时间应与投标截止时间是同一时间。
(6)“评标委员会组成: 7人,其中招标代表3人,技术专家3人,经济专家1人”不妥。
理由:评标委员会应由5人以上单数组成,技术经济专家不少于成员总数的2/3。本项目技术、经济专家应为5人。
(7)“履约保证金的金额:招标控制价的10%”不妥。
理由:履约保证金应不超过中标合同金额的10%。
问题2:
压缩H、B工作
工期=28-2-2=24周
报价=204+ (2-1)×2+(3-1)×2=210万元
问题3:
评标价=210-3×(2+2+2) =192万元
问题4:
签约合同价=210万元
成本利润率=24/ (210-24)×100%=12. 90%
转载请注明原文地址:https://tihaiku.com/jzgc/204541.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
背景: 某市建筑公司承建本市新闻文化中心(东楼)工程,总建筑面积约64394m
背景: 某现浇钢筋混凝土框架一剪力墙结构办公楼工程,地下1层,地上16层,建筑
背景: 某钢筋混凝土框架结构标准厂房建筑,高2层,无地下室,框架柱柱距7.6m
已知某工程的网络计划中相关资料如下表所示。 问题:1.根据上表绘制
根据室内环境污染物控制的不同要求,下列民用建筑中,属于Ⅰ类建筑的有( )。A、图
某工程项目招标控制价为7500万元,中标价格为7125万元。其中甲供材100
某省博物馆工程,省政府将其列入2015年重点工程项目。招标人考虑到工程技术难度较
(三)【背景资料】某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m
(四)【背景资料】某公司中标某工程,根据《建设工程施工合同(示范文本)》(GF-
(二)【背景资料】某工程整体2层地下室、主楼地上12层、裙房地上4层,钢筋
随机试题
Themostconsistentlyidentifiedteachereffectivenessvariableistimeon
Ourcenterwasfoundedin1999inBeijing.Oneofitsgoalsistodevelopcomput
FilmisamediumthatmighthavebeenespeciallymadeforAmerica,avastco
WhowontheWorldCup1994footballgame?WhathappenedattheUnitedNations?H
在σ未知的情况下,对参数μ进行假设检验选用统计量,其中,μ0=0,使用的统计量为.
某非确定的有限自动机(NFA)的状态转换图如下图所示(q0既是初态也是终态),与
炮制后药性由寒转温的药物是A.酒黄连 B.醋芫花 C.酒仙茅 D.熟地黄
骨纤维异常增殖症的典型X线表现是A.呈日光放射状排列的骨刺 B.单囊状阴影
反映均数抽样误差大小的指标是( )。A.全距 B.标准误 C.均数 D.
使用质量特性要因分析法时,应注意的事项有( )。A.若干个质量问题可在一张图中
最新回复
(
0
)
