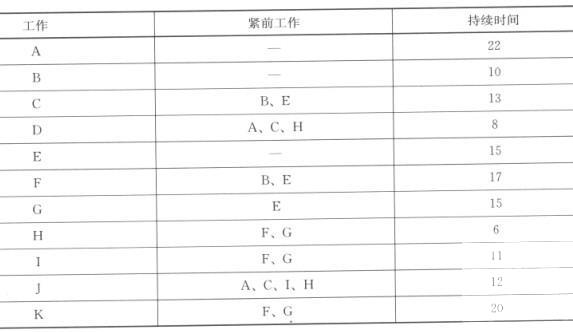

已知某工程的网络计划中相关资料如下表所示。
问题:1.根据上表绘制网络计划图。2.计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS、LF、TF、FF)。3.写出关键线路(工作表示或节点表示)。
选项
答案
解析

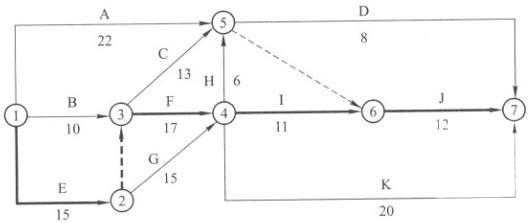

1.绘制网络计划图如下所示:

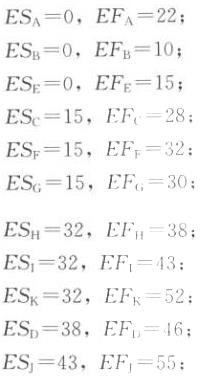

计算总工期:T=15+17+11+12=55(1)计算各工作的ES、(1)计算各工作的ES、EF:

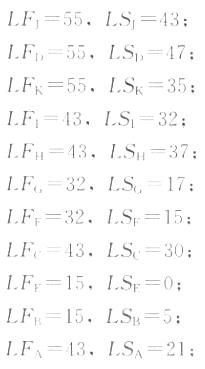

(2)计算各工作的LS、LF:

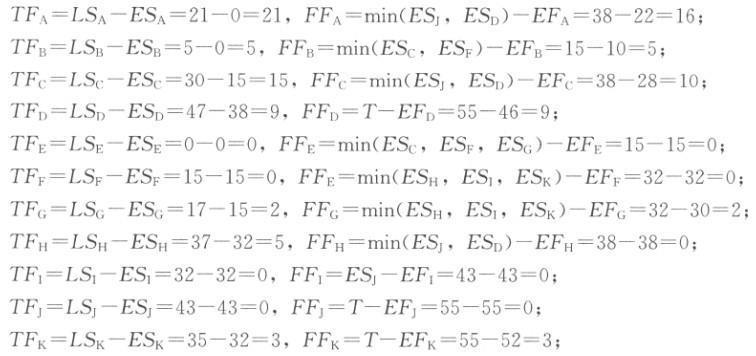

(3)计算各工作的TF、FF:工作表示的关键线路:E→F→I→J。节点表示的关键线路:①→②→③→④→⑥→⑦。
转载请注明原文地址:https://tihaiku.com/jzgc/214526.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
(2018年真题)根据《公路工程技术标准》,下列公路隧道中,属于长隧道的是()。
(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.2
(2020年真题)施工单位承建了某二级公路路基工程,路基宽度10m,其中K1
(2019年真题)某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中
(2018年真题)某施工单位承建了一段二级公路路基工程,其中K3+220~K3
(2017年真题)某二级公路工程施工合同段,包含两段路基(K6+000~K6+4
(2021年第1批真题)根据《公路工程设计变更管理办法》,关于公路工程设计变更的
(2021年第1批真题)根据锚固形式分类,隧道锚杆类型有( )。A.全长粘结型
(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.27
(2021年第2批真题)桥梁工程基坑施工中,基坑外如需堆土时,堆土应距基坑边缘1
随机试题
It’sinterestingthatthearrivalofsnowhastheeffectonpeopleindiffer
[originaltext]Atthisweek’sCEStechnologyexpo,LGwillbeoneofmanyTV
Smokingmeans______(hurt)yourselfwithyourownhands.hurtingmeandoingsth.表
Togetachocolateoutofaboxdemandsaconsiderableamountofunpacking:
气管切开时,易引起无名动脉损伤的位置低于A.5气管软骨环 B.3气管软骨环
下列不属于建设项目信息的管理类信息的是()。A.进度控制信息 B.
项目管理的核心任务是项目的()。A、组织协调 B、目标控制 C、合同
通常用()来比较期望值不相同的两个损失分布代表的风险的大小。A.离散系数 B
B石化分公司双苯厂硝基苯精馏塔发生爆炸,造成8人死亡,60人受伤,直接经济损失6
(2019年真题)企业的资产评估增值属于会计要素中的( )。A.利润 B.收入
最新回复
(
0
)
