某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3

题库2022-08-02  82

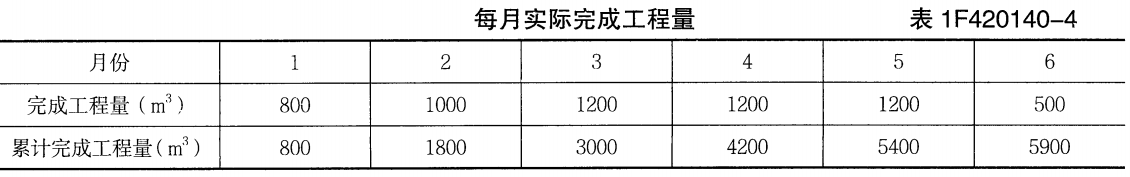

问题 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180 元/m3。合同工期为6 个月。有关付款条款如下:(1)开工前业主应向承包商支付签约合同总价20% 的工程预付款;(2)当累计实际完成工程量超过估算工程量的10% 时,可对超出10% 部分进行调价,调价系数为0.9;(3)每月签发付款最低金额为15 万元;(4)工程预付款从乙方获得累计工程款超过签约合同价的30% 以后的下一个月算起,至第五个月均匀扣除;(5)本工程质量保证金在合同工程完工验收后,通过延长履约保函一年担保。承包商每月实际完成并经签证确认的工程量见表1F420140-4。问题:(1)估算合同总价为多少?(2)工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?(3)每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

选项

答案

解析 (1)签约合同总价为:5300×180 = 95.4 万元
(2)计算如下:
① 工程预付款金额为:95.4×20% = 19.08 万元
② 工程预付款应从第3 个月起扣留,因为第1、2 两个月累计工程款为:1800×180 = 32.4 万元> 95.4×30% = 28.62 万元
③ 每月应扣工程预付款为:19.08÷3 = 6.36 万元
(3)计算如下:
① 第1 个月工程量价款为:800×180 = 14.40 万元
应签证的工程款为:14.40 万元
第1 个月不予付款。
② 第2 个月工程量价款为:1000×180 = 18.00 万元
应签证的工程款为:18.00 万元
应签发的付款凭证金额为:14.40 + 18.00 = 32.40 万元
③ 第3 个月工程量价款为:1200×180 = 21.60 万元
应签证的工程款为:21.60 万元
应扣工程预付款为:6.36 万元
应签发的付款凭证金额为:21.60-6.36 = 15.24 万元
④ 第4 个月工程量价款为:1200×180 = 21.60 万元
应签证的工程款为:21.60 万元
应扣工程预付款为:6.36 万元
应签发的付款凭证金额为:21.60-6.36 = 15.24 万元
⑤ 第5 个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。
第5 个月工程量价款为:1200×180 = 21.60 万元
应签证的工程款为:21.60 万元
应扣工程预付款为:6.36 万元
应签发的付款凭证金额为:21.60-6.36 = 15.24 万元
⑥ 第6 个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。
应按调整后的单价结算的工程量为:5900-5300×(1 + 10%)= 70m3
第6 个月工程量价款为:70×180×0.9 +(500-70)×180 = 8.874 万元
应签证的工程款为:8.874 万元
应签发的付款凭证金额为:8.874 万元
转载请注明原文地址:https://tihaiku.com/jzgc/1837152.html

最新回复(0)
