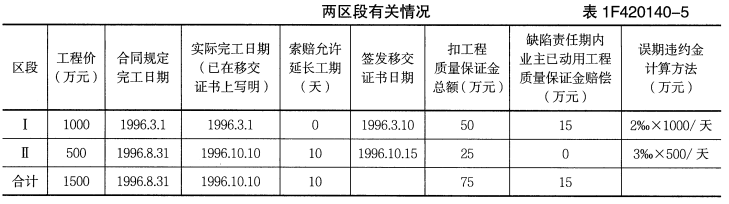

某工程合同价为1500 万元,分两个区段,有关情况见表1F420140-5。

最全题库2022-08-02  57

问题 某工程合同价为1500 万元,分两个区段,有关情况见表1F420140-5。(1)工程质量保证金在合同工程完工验收后和缺陷责任期满后分两次支付,各50%;(2)误期违约金限额为合同价的5%,缺陷责任期为1 年。问题:(1)该工程误期违约金为多少?(2)所扣工程质量保证金应何时退还?应给承包商退还多少?

选项

答案

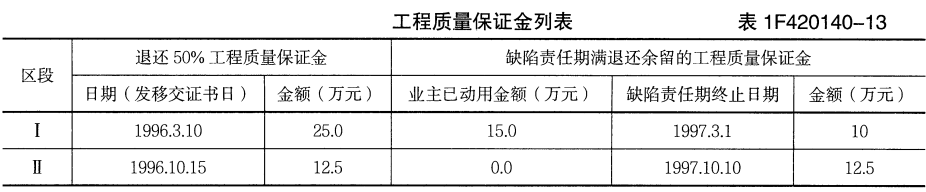

解析 (1)Ⅰ区段不延误。Ⅱ区段:延误天数= 40 天(1996.8.31 → 1996.10.10)。索赔允许延长10 天,故实际延误= 40-10 = 30 天。赔偿金额= 30×2/1000×500 = 30 万元。最高限额= 5/100×1500 = 75 万元。因为30 万元< 75 万元,故工程误期赔偿费为30 万元。(2)工程质量保证金:列表见表1F420140-13。故工程质量保证金退还:1996.3.10 后14 天内,退还25 万元。1996.10.15 后14 天内,退还12.5 万元。1997.3.10 后14 天内,退还10 万元。1997.10.10 后30 个工作日内,退还12.5 万元。
转载请注明原文地址:https://tihaiku.com/jzgc/1837153.html

最新回复(0)
