某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为80

练习题库2022-08-02  62

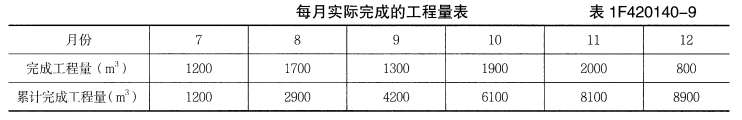

问题 某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000m3,单价为200 元/m3,合同工期为6 个月,有关付款条款如下:(1)开工前发包人应向施工单位支付合同总价20% 的工程预付款;(2)发包人自第一个月起,从施工单位的工程款中,按5% 的比例扣留保留金;(3)当累计实际完成工程量不超过估算工程量10% 时,单价不调整;超过10% 时,对超过部分进行调价,调价系数为0.9;(4)工程预付款从累计工程款达到合同总价的30% 以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。施工单位每月实际完成并经监理单位确认的工程量见表1F420140-9。问题:(1)合同总价为多少?工程预付款为多少?(计算结果以万元为单位,保留到小数点后两位)(2)工程预付款从哪个月开始扣除?每月应扣工程预付款为多少?(3)12 月底监理单位应签发的付款凭证金额为多少?

选项

答案

解析 (1)合同总价为8000×200 = 160.00 万元工程预付款为160.00×20% = 32.00 万元
(2)合同总价的30% 为160.00×30% = 48.00 万元
7 月份累计工程款为1200×200 = 24 万元,未达到合同总价的30%。
8 月份累计工程款为2900×200 = 58 万元,超过了合同总价的30%。
根据付款条款第(4)条,工程预付款从9 月份开始扣除。9、10、11 月份每月应扣工程预付款为32.00/3 = 10.67 万元
(3)11 月份累计实际完成工程量8100 m3,超过工程估算量(8100-8000)/8000 =1.25% < 10%,故不予调价;12 月份累计实际完成工程量8900m3,超过工程估算量(8900-8000)/8000 = 11.25%,因此对超出部分8900-8000×(1 + 10%)= 100m3 进行调价。
12月底监理单位应签发的付款凭证金额为(700×200 + 100×200×0.9)×(1-5%)=15.01 万元
转载请注明原文地址:https://tihaiku.com/jzgc/1837218.html

最新回复(0)
