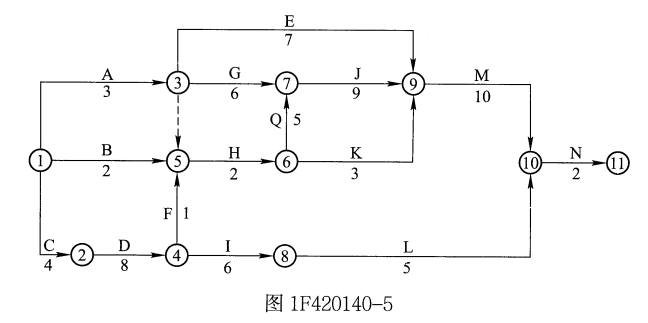

某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F42014

admin2022-08-02  43

问题 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420140-5 所示。工程实施到第12 天末进行检查时各工作进展如下:A、B、C 三项工作已经完成,D 与G 工作分别已完成5 天的工作量,E 工作完成了4 天的工作量。问题:(1)该网络计划的计划工期为多少天?(2)哪些工作是关键工作?(3)按计划的最早进度,D、E、G 三项工作是否已推迟?推迟的时间是否影响计划工期?

选项

答案

解析 (1)通过网络计算,总工期41 天。
(2)关键线路的工作为:C → D → R → H → Q → J → M → N。
(3)实际工作分析:
D 工作滞后3 天,预计完成时间为第15 天。因属于关键工作,导致总工期推迟3 天。
E 工作滞后5 天,预计完成时间为第15 天。因有总时差19 天,对总工期不产生影响。
G 工作滞后4 天,预计完成时间为第13 天。因有总时差11 天,对总工期不产生影响。
