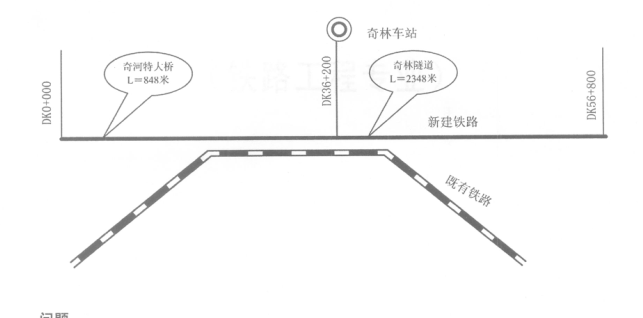

(五) 背景资料 某集团公司总承包某新建铁路一标段工程。该工程设计标准为时速

admin2022-08-02  20

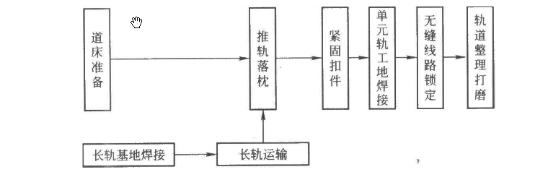

问题 (五)背景资料某集团公司总承包某新建铁路一标段工程。该工程设计标准为时速160km/h的客货共线;单线有砟轨道,并为跨区间无缝线路。新建铁路的中间车站与既有铁路车站相接。工程内容包含路基、桥涵、隧道、轨道,不包含制梁、“四电”和站房。奇林隧道为控制性工程。要求在工程开工一年后,开始轨道施工。主要结构物位置如下图所示。问题1.合理划分该标段工程施工工区。2.该项目轨道工程应采取何种施工方案?3.指出该轨道工程合理的施工顺序。4.该轨道工程要投入哪些机械设备?5.针对背景资料,给出该轨道工程的施工流程。

选项

答案

解析
转载请注明原文地址:https://tihaiku.com/jzgc/155488.html

最新回复(0)
