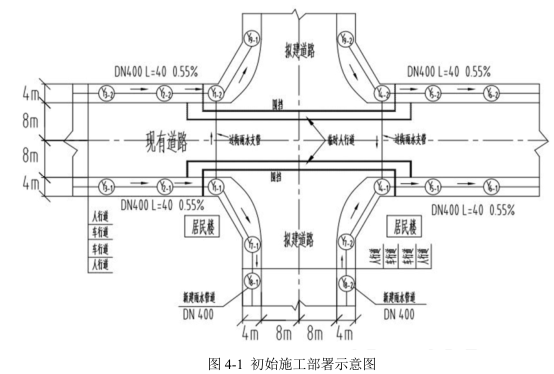

某公司承接一项新建道路工程,新建道路和现有道路正交。工程内容包括①新建道路、②两

admin2022-08-02  35

问题 某公司承接一项新建道路工程,新建道路和现有道路正交。工程内容包括①新建道路、②两侧人行道下新建雨水管道、③过街雨水管 Y1-1—Y1-2 和 Y4-1—Y4-2 施工、④管线Y1-1—Y4-1 改移在 Y1-1—Y7-1 和 Y4-1—Y7-2;⑤管线 Y1-2—Y4-2 改移为 Y1-2—Y9-1 和1-1—Y4-1 改移在 Y1-1—Y7-1 和 Y4-1—Y7-2;⑤管线 Y1-2—Y4-2 改移为 Y1-2—Y9-1 和Y4-2—Y9-2。已知检查井 Y3-2 到检查井 Y1-2 的中心间距是 40m,流水坡度为 0.55%。现有道路和拟建道路结构示意图如 4-1 所示,Y3-2 检查井剖面图布置如图 4-2 所示。(1)过街雨水支管施工采用夯管法施工;(2)考虑到现有交通流量大,施工场地小,为保证施工安全和减少对交通的影响,过街雨水支管施工只在夜间进行;管线改移三班连续施工。施工过程中发生如下事件:事件一:为减少管道施工对交通的影响,项目部制定了交叉路口的交通导行方案。交通导行措施的内容包括:(1)严格控制临时占路时间和范围。(2)与施工作业队伍签订了《施工安全责任合同》。(3)统一设置各种交通标志、隔离设施、夜间警示信号。(4)沿街居民出入口设置照明装置、搭设便桥。事件二:沥青面层摊铺作业时,项目部在检查井与面层相接处涂刷了 A 材料,并在当天摊铺了沥青面层。问题:1.本工程施工前,项目部应向哪些部门申报、办理哪些报批手续?2.根据背景资料,简述夯管施工时对周边环境的重点监测项目。3.针对夜间施工,施工单位应采取哪些措施?4.请计算 Y1-2 检查井的井底标高是多少?5.补充事件一中交通导行方案中缺少的措施。6.写出事件二中材料 A 名称以及其洒布位置。

选项

答案

解析 1.(1)向市政工程行政主管部门(道路主管部门)和公安交通管理部门申报,办理交通导行、临时占用城市道路和挖掘城市道路的报批手续(4 分);(2)向环保部门申报,办理夜间施工手续(2 分);(3)向管线管理单位申报,办理管线改移手续(2 分)。
2.周边地表竖向位移、裂缝,周边建筑竖向位移、倾斜、裂缝,周边道路竖向位移。(6 分)
3.(1)施工现场的强噪声设备宜设置在远离居民区的一侧(应从 Y1-2 起夯)。(1 分)
(2)夜间施工严格按照建设行政主管部门和有关部门的规定,未经批准,禁止夜间施工。
(1 分)
(3)对施工照明器具的种类、灯光亮度应严格控制,现场照明灯具应配备定向照明灯罩,使用前调整好照射角,不得射入居民家,夜间施工照明灯罩使用率达 100%。(2 分)

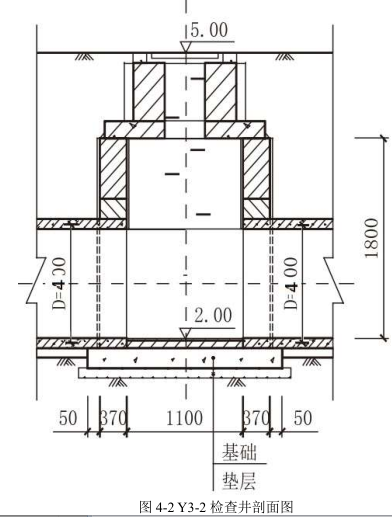

4.Y1-2 检查井的井底标高:2.00-0.55%×40=1.78m。(3 分)
5.(1)严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围(2 分)。
(2)对作业工人进行安全教育、培训、考核(1 分)。
(3)依据现场变化,及时引导交通车辆,为行人提供方便(1 分)。
(4)在路口设专职交通疏导员(1 分)。
6.材料 A:粘层油(乳化沥青、液体沥青)。(1 分)
洒布位置:双层式或多层式热拌热铺沥青混合料面层之间、水泥混凝土路面、沥青稳定碎石基层、旧沥青路面上加铺沥青混合料时,也应在既有结构、路缘石和检查井等构筑物与沥青混合料层连接面。(3 分)
