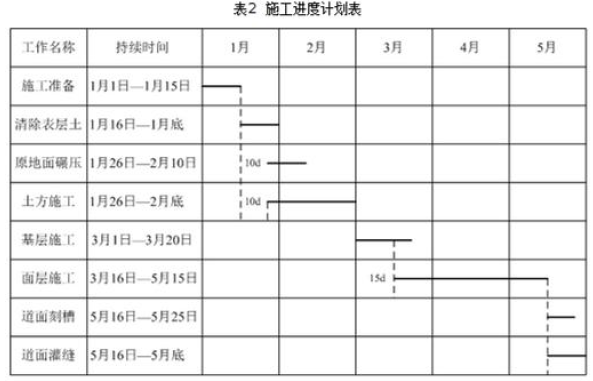

A施工单位承建了某机场跑道延长段的道面工程,B施工单位承担了该机场跑道延长段的目视助航灯光工程。施工前A施工单位编制了施工进度计划,施工进度计划见表2。
注:①每月按30d计;②施工准备、清除表层土、原地面碾压及土方施工结束后,基层施工方可开始;③基层施工、面层施工结束后,道面刻槽、道面灌缝方可开始;④清除表层土开工10d后,原地面碾压、土方施工才能开始;⑤基层施工开工15d后,面层施工才能开始。问题:1、依据表2绘制双代号网络计划图。2、计算道面刻槽工作的总时差。3、B施工单位的跑道中线灯施工可能与表2中哪些工作构成流水作业?
选项
答案
解析

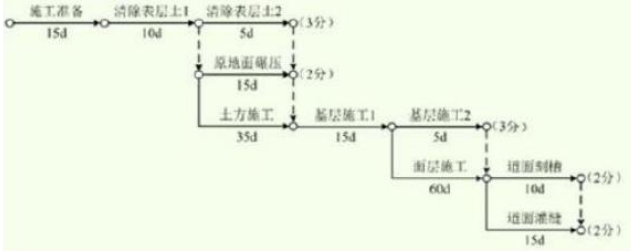

1、
2、道面刻槽工作最早可能开始时间(ES)为第135d,最迟必须开始时间(LS)为第140d。总时差:TF=LS-ES=140-135=5d3、可能与基层施工、面层施工、道面刻槽及道面灌缝施工构成流水作业。
转载请注明原文地址:https://tihaiku.com/jzgc/152932.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
企业、矿井防治水工作的第一责任人是单位的()。A.总工程师 B.防治水专业负责
穿爆工程施工,孔径大于()的穿孔设备必须配备除尘设施。A.60mm B.80m
下列关于矿山井巷工程中单位(子单位)工程质量合格条件的说法正确的是()。A.单位
属于矿井项目工程施工组织设计的技术经济指标的是()。A.施工准备工期长短 B.
某井筒工程表土段采用钢筋混凝土结构,基岩段用锚喷作为临时支护,永久支护采用素混凝
下列边坡及滑体治理工程的措施,宜优先选用的是()。A.重力挡墙 B.注浆 C
井筒施工中的井身工程,其分项工程包括()。A.井颈工程 B.掘进工程 C.模
政府劳动行政主管部门对矿山安全工作要负责的内容,包括有()。A.负责矿山建设工程
采用定额计算法确定工序延续时间,计算参数不包括()。A.工序的工程量 B.工序
在矿山工程项目中,决定地面生产系统布局和影响施工设施布局的,主要是()。A.施工
随机试题
Whatnumbershouldreplacethequestionmark?[img]2014m3x/ct_eyyjsaz2012c_eyyjs
按()划分,出版物市场预测可分为宏观市场预测和微观市场预测。
【教学过程】 (一)复习导入 教师提问:日本的位置、地形、气候有哪些突出特点?学生回答后,教师设疑:这些特点对日本经济发展有什么影响呢?我们现在就来分析
电复律治疗术后护理中不恰当的是A.持续24小时心电监护 B.按医嘱服用抗心律失
男性,71岁,突发剧烈心前区收缩,胸闷,气憋,心率96/min,律不齐。心电图示
《物业管理条例》关于前期物业管理规定的主要内容有()。A:前期物业服务合
功专滋肾补阴的常用中成药是A.生脉饮 B.人参固本丸 C.左归丸 D.八珍
大跨度屋盖整体提升前,应矫正所有吊索铅直线垂直度,进行载重调试,各吊点水平高差不
背景资料: 某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地
下列合同实施偏差处理措施中,属于合同措施的是()。A.调整工作计划 B.采取索
最新回复
(
0
)
