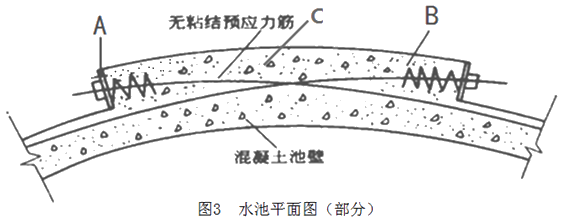

问题 A公司中标某供水厂的扩建工程,主要内容为一座在建调蓄水池。水池为直径30m无粘结预应力砼结构,设计池壁厚度80cm。新建水池采用基坑明挖施工,挖深为6m。地下水位位于地表下3m处。不需跨越冬期。该水池平面部分截面图如下:项目部编制的施工工艺流程如下:钢筋施工→D→铺设非预应力筋→安装托架筋、承压板、螺旋筋→E→外模板→砼浇筑→砼养护→拆模及锚固肋砼凿毛→割断外露塑料套管并清理油脂→张拉无粘结力筋→F→锚具及钢绞线防腐→G施工中发生如下事件:事件1:项目部编制的施工组织设计中关于控制结构裂缝的措施如下:(1)碎石采用连续级配,水泥采用矿渣硅酸盐水泥。(2)为提高和易性和强度,增加水泥用量和水用量,保持水灰比不变。(3)使用早强剂以利拆模。(4)浇筑与振捣措施主要有降低混凝土入模温度,保证内外温差不大于25℃。(5)养护措施为覆盖洒水养护不少于14d。事件2:池壁和顶板连续施工,为增强整体性,项目部拟将顶板支架斜杆与池壁模板杆件相连接;施工缝处的橡胶止水带采用叠接,在止水带上穿孔固定就位。【问题】1.指出示意图3中A、B、C名称。2.指出工艺流程中D、E、F、G名称。3.指出事件1中项目部关于控制裂缝措施的错误之处并改正。4.指出事件2的错误之处并改正。5.补充该水池池壁模板安装的两种方法。

选项

答案

解析   1.A——承压板;B——螺旋筋;C——锚固肋。
  2.D——安装内模板;E——铺设无粘结预应力筋;F——切断无粘结预应力筋(留100mm);G——封锚砼
  3.(1)水泥为矿渣水泥错误,应为普通水泥;
  (2)增加水泥用量和水用量错误,应降低水泥用量或用水量;
  (3)使用早强剂错误,应使用缓凝剂。
  4.顶板支架斜杆与池壁模板杆件相连接错误,两者应完全分离。橡胶止水带采用叠接错误,应采用热接。在止水带上穿孔固定就位错误,应用架立筋固定。
  5.池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口的施工方法。
