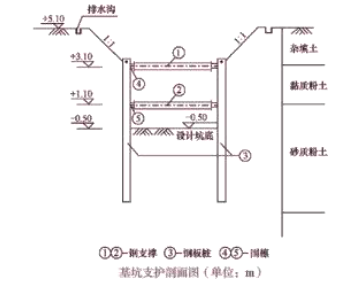

背景资料:某公司承接了桥梁明挖扩大基础工程,设计基础长13.8m,宽9.1m。针对工程特点,项目部编制了专项施工方案并组织专家论证,拟将表层杂填土放坡挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩,基坑支护如图所示。基坑拟采用机械开挖至设计标高,对基底处理验收合格后,经监理工程师同意开始浇筑混凝土基础;混凝土直接从商品混凝土输送车上卸料到坑底。
【问题】1.用图中序号①~⑤及“→”表示支护体系施工和拆除的先后顺序。2.计算基坑基底的最小处理面积。(单位:㎡,结果保留一位小数)3.指出专项施工方案中错误之处并给出正确做法。
选项
答案
解析
1.支护体系施工的先后顺序:③→④→①→⑤→②。
支护体系拆除的先后顺序:②→⑤→①→④→③。
2.地基处理的范围应宽出基础之外不小于0.5m。
基坑基底的最小处理面积=(13.8+0.5+0.5)X(9.1+0.5+0.5)=149.5m2
3.错误之处1:将表层杂填土放坡挖除后再打设钢板桩。
正确做法:先把钢板桩打入砂质粉土后,再放坡挖除杂填土。
错误之处2:采用机械开挖至设计标高。
正确做法:采用机械开挖时应避免超挖,宜在挖至基底前预留一定厚度,再由人工开挖至设计高程。
错误之处3:混凝土直接从商品混凝土输送车上卸料到坑底。
正确做法:倾落高度大于2m 时,应采用串筒、溜槽下落,防止混凝土离析。
转载请注明原文地址:https://tihaiku.com/jzgc/150717.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
为项目审批和以后招标工作需要,单项工程施工组织设计由( )编制,并由上级主管部
某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、
某施工单位施工一主斜井。斜井的倾角22°,斜长1306m。根据地质资料分析,井筒
关于大型设备基础土方开挖的正确说法是( )。 A.施工人员应均匀分布在开挖场
某矿井主井井筒设计深度560m,井筒净直径6m,建设单位经过公开招标同某施工单位
在进行注浆设计之前,要进行工程地质和岩土工程性质调查.调查的范围是()。
背景 某施工单位中标承担了一副井井筒工程,该副井井筒净直径5m,掘进荒径6~7
背景 某基坑开挖工程,合同挖方量为7000m3,直接费单价5.2元/m,综合费
背景 某矿井工程项目,在实施过程中,施工单位遇到了如下几种情况: 1.3月1
背景 某工程建设在一老厂区最东侧的狭窄场地。该工程特点为是场地附近建筑物较多,
随机试题
IntheUnitedStates,thefourthThursdayinNovemberiscalledThanksgivi
学生上课回答声音小,你让他大点声,他顶撞你你怎么办?
根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),有关施工质
货币政策与财政政策配合的主要方式中,()的应用背景是经济严重萧条--社会有效需
(2018年5月)对企业人工成本和人力资源管理费用的整体规划是指()A.战略规
工程计量的依据一般有()。A.质量合格证书 B.承包人填报的工程款支付申请
(2020年真题)英国土木工程师学会发布的工程施工合同(ECC)的基本组成内容有
标准电极电势是()。 A.电极相对于标准氧电极的电极电势 B.在标准状态下
当增加焊接工艺评定的补加因素时,按增加的补加因素增焊( )试件进行试验。A.拉
斜坡堤在安装护面块体前,应对堤身以下项目进行检查:(),不符合要求时,应进行修
最新回复
(
0
)
