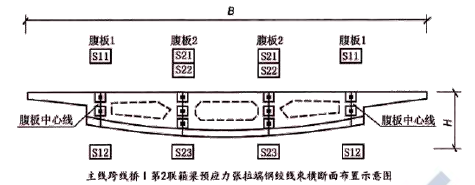

背景资料:某公司承建一座桥梁工程。主线跨线桥I 的第2 联为(30m+48m+30m)预应力混凝土连续箱梁,其预应力张拉端钢绞线束横断面布置如下图所示。预应力钢绞线采用公称直径φ15.2mm 高强低松弛钢绞线。每根钢绞线由7 根钢丝捻制而成。代号S22 的钢绞线束由15 根钢绞线组成,其在箱梁内的管道长度为108.2m。
施工单位编制了主线跨线桥I 的第2 联箱梁预应力的施工方案,如下:(1)该预应力管道的竖向布置为曲线形式,确定了排气孔和排水孔在管道中的位置:(2)预应力钢绞线的张拉采用两端张拉方式:(3)确定了预应力钢绞线张拉顺序的原则和各钢绞线束的张拉顺序:(4)确定了预应力钢绞线张拉的工作长度为100cm,并计算了钢绞线的用量。【问题】1.预应力管道的排气孔和排水孔应分别设置在管道的哪些位置?2.写出预应力钢绞线张拉顺序的原则,并给出图中各钢绞线束的张拉顺序。(用图中所示的钢绞线束的代号“Sll~S23”及“→”表示)3.结合背景资料,列式计算图中代号为S22 的所有钢绞线束需用多少米钢绞线制作而成?
选项
答案
解析
1.预应力管道的排气孔应设置在曲线管道的最高处;排水孔应设置在曲线管道的最低位置。
2.(1)预应力张拉原则:采取分批、分阶段,对称张拉。宜先中间,后上、下或两侧。
(2)图中各钢绞线束的张拉顺序为:S22→S23→S21→S12→S11 或S22→S21→S23→S11→S12。
3.每束S22 由15 根钢绞线组成,图中共有2 束S22,故S22 钢束需要钢绞线数量:(108.2+2×1)×15×2=3306m。
转载请注明原文地址:https://tihaiku.com/jzgc/150714.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
某施工企业承担一地面建筑的基坑开挖:工程。基坑开挖深度为5m,基坑北侧距基坑边缘
矿业工程项目实施阶段的进度控制要点有( )。 A.施工准备阶段要做好供电、供
桩基岩土工程勘察的工作内容包括( )。 A.查明场地各层岩土的类型、深度、分
矿井工程的总承包项目售后服务期一般在( )后开始。 A.井上、下所有安装工程
关于矿业工程施工质量的检验、评定与验收,正确的说法是( )。 A.工程施工中
关于矿业单位工程施工组织设计的编制依据,以下说法错误的是( )。 A.对于巷
施工单位B承包一主井井筒工程。井筒冻结段深度280m,基岩段围岩条件较完整,但在
某地面施工队伍为满足施工工程的进度问题,安排晚上2点进行露天爆破工作。放炮员叫醒
矿井单项工程施工组织设计内容一般应包括() A,工程初步设计概况 B,井筒检
矿山工程中,当工程地质条件复杂时,正确的安全工作做法是() A.安排所有技术人
随机试题
[originaltext]W:Hi.Thanksforcomingtotheinterviewtoday.It’snicetomee
WhenyoureceiveyourPC,unpackallthecomponents,includingthecomputerand
BritainwillfailtomeettargetssetbytheEuropeanEconomicCommunity(EE
下列选项中,适合作为《人物写生——表现对象的动态》一课教学重点的是()。A.
血小板减少可出现的临床表现是( )。A.进行性贫血 B.皮肤、鼻腔等处发生坏
过度悲伤对气机的影响是A.气乱 B.气结 C.气下 D.气上 E.气消
主体和客体作为实践和认识的两个基本要素,它们的关系是( ) A.物质和意识的
下列描述耐火砖砌筑的施工程序,正确的是()。A.静态炉窑砌筑必须在炉窑单机
某新建商用群体建设项目,地下二层,地上八层,现浇钢筋混凝土框架结构,桩筏基础,建
急性化脓性腹膜炎的常见原因应除外A.腹腔内脏器穿孔 B.损伤引起的腹壁或内脏破
最新回复
(
0
)
