问题 A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承包主工艺线设备安装外,非标准件制作安装工程、防腐工程等均匀分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具工作,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因此造成工程成本严重超过预期。在露天非标准制作时,分包商采用了CO2气体保护焊施焊,质检员予以制止。动态煤窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:①设备制造质量问题,②建设单位工艺操作失误,③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。[问题1][简答题]项目部的施工平面布置,对安全和环境保护会产生哪些具体危害[问题2][简答题]项目部在施工阶段应如何控制成本[问题3][简答题]说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保护焊接质量[问题4][简答题]分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因[问题5][简答题]分别指出保修期间出现的质量问题应如何解决

选项

答案

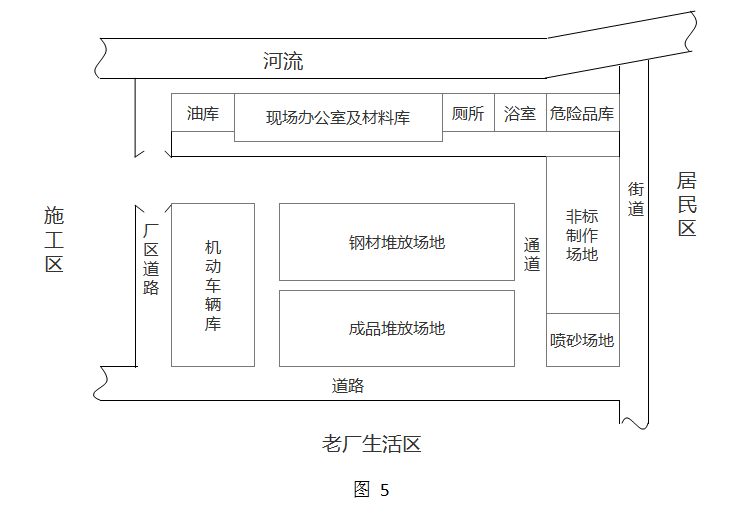

解析 [问题1]
对安全和环境保护产生的危害:①油库作为易燃易爆放在办公区危险;②非标件生产,有光声污染,离居民区太近;③喷砂会产生空气污染,沙尘污染;④浴室厕所污水直接排入河中有水污染;⑤危险品离河流太近,泄露会造成水污染。

[问题2]
施工阶段项目成本的控制:①对分解的计划成本进行落实;②记录,整理,核算实际发生的费用,计算实际成本;③进行成本差异分析,采取有效的纠偏措施,充分注意不利差异产生的原因,以防对后续作业成本产生不利影响或因质量低劣而造成返工现象;④注意工程变更,关注不可预计的外部条件对成本控制的影响。

[问题3]
露天非标准件制作时监理制止的原因:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,会对焊接质量造成影响。保证焊接质量采取的措施:①焊接方法的选用,进行焊接工艺评定;②焊接设备和焊接材料的选用;③焊接质量的检验,包括焊前检验、焊接中检验、焊后检验。

[问题4]
两次制止的原因分别是:①第一次制止是因为焊接后不能马上砌筑,工业炉砌筑工程应于炉子基础、炉体骨架结构和有关设备安装完毕,经检查合格并签订工序交接证明书后,才可进行施工。②第二饮制止是因为不能仅凭经验进行烘炉,烘炉必须先制定工业炉的烘炉计划,准备烘炉用机械和工机具,编制烘炉期间筑炉专业的施工作业计划,按照烘炉曲线和操作规程进行。

[问题5]
建设工程在保修范围和保修期限内发生质量问题时,施工单位应当履行保修义务,并对造成的损失承担赔偿责任:质量问题确实是由于施工单位的施工责任或施工质量不良造成的,施工单位负责修理并承担修理费用;质量问题是由双方的责任造成的,应商定各自的经济责任,由施工单位负责修理;质量问题是由于建设单位提供的设备,材料等质量不良造成的,应由建设单位承担修理费用,施工单位协助修理;质量问题发生是因建设单位(用户)责任,修理费用或者重建费用由建设单位负;涉外的工程的修理按合同规定执行,经济责任按以上原则处理。
