某混凝土工程的清单综合单价 1000 元/m3,按月结算,进度数据如下表。按赢得
某混凝土工程的清单综合单价 1000 元/m3,按月结算,进度数据如下表。按赢得
admin
2022-08-02
42
问题
某混凝土工程的清单综合单价 1000 元/m3,按月结算,进度数据如下表。按赢得值法计算,3 月末已完工作实际费用(ACWP)是 9790 千元。该工程 3 月末参数或指标正确的有( )。
A.已完工作预算费用(BCWP)是 9100 千元B.进度偏差(SV)是-1600 千元C.费用绩效指数(CPI)是 0.93D.计划工作预算费用(BCWS)是 10700 千元E.费用偏差(CV)是 690 千元
选项
A.已完工作预算费用(BCWP)是 9100 千元
B.进度偏差(SV)是-1600 千元
C.费用绩效指数(CPI)是 0.93
D.计划工作预算费用(BCWS)是 10700 千元
E.费用偏差(CV)是 690 千元
答案
ABCD
解析

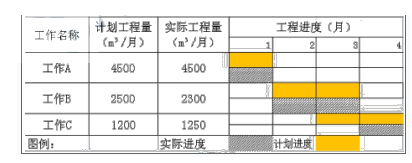

由图可得出,3 月末已完成工作量:4500+2300+2300=9100m3;3 月末计划工作量:4500+2500+2500+1200=10700m3;已完工作预算费用(BCWP)=已完成工作量×预算单价=9100×1000=9100 千元;计划工作预算费用(BCWS)=计划工作量×预算单价=10700×1000=10700 千元;费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)=9100-9790=-690千元;进度偏差(SV)=已完工作预算费用( BCWP)-计划工作预算费用(BCWS)=9100-10700=-1600千元;费用绩效指数(CPI)=已完工作预算费用(BCWP))/已完工作实际费用(ACWP)=9100÷9790=0.93。综上所述,正确答案为 ABCD。
转载请注明原文地址:https://tihaiku.com/jzgc/35273.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
哪种病人不需使用全胃肠外营养() A.短肠综合征 B.溃疡性结肠炎长期腹泻
男性,20岁,原发性肾病综合征患者,首次治疗,每日用泼尼松60mg,3周后尿蛋
多囊卵巢综合征可能出现的情况是() A.子宫性闭经 B.卵巢性闭经 C.垂
肾综合征出血热早期休克的主要原因是() A.病毒血症 B.血浆外渗 C.心
关于肝肾综合征,下列哪项不正确() A.多发生于有大量腹水的失代偿期肝硬化
对成人呼吸窘迫综合征的治疗采用() A.高压氧疗 B.持续低流量给氧 C.
欲对有200个数据的定量资料编制频数分布表描述其分布特征,在分组时,其组段数宜选
治疗成人呼吸窘迫综合征最有效的措施为 A.低浓度持续吸氧 B.高浓度吸氧
男性,20岁,原发性肾病综合征患者,首次治疗,每日用泼尼松60mg,3周后尿蛋白
肾病综合征时,导致组织水肿的原因是 A.毛细血管血压升高 B.血浆胶体渗透压
随机试题
______,thelargestlakeinNewZealand,wasformedbyanenormousvolcanicerup
Sleep1.HowmuchsleepdoweneedRecommendedamountforadults:【T1】______
[originaltext]W:Goodevening,professorMynameisAliceBrown.M:Goodevenin
[originaltext]M:Ihaveaspecialguesttoday,Shirley.Shirley,youtrulyhave
BritishteachingunionsSundaycautiouslywelcomedgovernmentplanstoexten
采用FIDIC合同条件的设备工程合同,无论工程师采取何种方式提出变更,应在(
下列关于组合式空调机组的设计原则,错误的有()。A.组合式空调机组的制冷量和
关于修改药品说明书,正确的是A.严格禁止修改药品说明书 B.药品生产企业可以提
氯苯那敏分子中含有一个手性碳原子,有两个对映异构体即右旋体(S体)和左旋体(只体
由于缺铁,40%到60%的婴儿面临着大脑发育迟缓的威胁,每年大约10万婴儿在围产
最新回复
(
0
)
