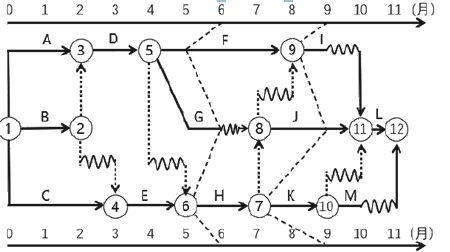

某工程进度计划执行到第6月底和第9月底绘制的实际进度前锋线如下图所示,图中表明的正确信息有( )。
A.工作F在第6月底检查时拖后1个月,不影响工期B.工作G在第6月底检查时进度正常,不影响工期C.工作H在第6月底检查时拖后1个月,不影响工期D.工作I在第9月底检查时拖后1个月,不影响工期E.工作K在第9月底检查时拖后2个月,影响工期1个月
选项
A.工作F在第6月底检查时拖后1个月,不影响工期
B.工作G在第6月底检查时进度正常,不影响工期
C.工作H在第6月底检查时拖后1个月,不影响工期
D.工作I在第9月底检查时拖后1个月,不影响工期
E.工作K在第9月底检查时拖后2个月,影响工期1个月
答案
ABDE
解析
知识点:项目进度控制方法。关键线路为C→E→H→J→L。选项A,6月底检查时,工作F拖延1个月,但其总时差为1个月,所以不影响总工期。选项B,6月底检查时,工作G施工正常,不影响总工期。选项C,6月底检查时,工作H拖延1个月,但其总时差为0,所以影响总工期1个月。选项D,9月底检查时,工作I拖延1个月,但其总时差为1个月,所以不影响总工期。选项E,9月底检查时,工作K拖延2个月,但其总时差为1个月,所以影响总工期1个月。
转载请注明原文地址:https://tihaiku.com/jzgc/337720.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
工程咨询信息采集途径的调查方法中问卷调查法核心工作是?
现代工程咨询方法体系包括包括哪些?价值工程方法属于哪一类。
根据人均GDP的数值,下图是根据什么模型将工业化发展阶段进行划分的?工业化后期阶
某建设项目的工程费与工程建设其他费的估算额为52180万元,预备费为5000万元
某项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第1年完成项目的全
甲工程咨询单位受乙企业委托,为某核准类工程项目开展前期咨询服务。进行风险分析时发
项目总投资估算表编制时,在什么情况下编制分年投资计划表?
某建筑工程使用一种设备,总投资6000万元,折旧年限为8年,净残值为6
某项目工程费用8000万元,其中含可抵扣固定资产进项税500万元,固定资产其
某拟建项目设备购置费为15000万元,根据已建同类项目统计资料,建筑工程费占
随机试题
Thebicyclerider(injure)______inthetrafficaccidentandtakentothehospit
WhyisBrendansodifferentfromotheryoungpeopleofhisage?Becausehe_____
[originaltext]Let’smovearoundtolearnalanguageinafasterway!Languag
A.officialB.focusedC.commonlyD.economicalE.surgeriesF.discoun
YouhearabouttheUnitedNations(UN)constantlyinthenews,althoughyou
根据《注册建造师施工管理签章文件目录》规定,机电工程的施工进度管理文件包括(
按照()不同,物流可分为社会物流、行业物流和企业物流。A:物流的作用 B:物流
期货结算机构通常采用分级结算制度,即只有结算会员才能直接得到结算机构提供的结算服
花粉粒极面观呈三角形,赤道面观呈双凸镜形,具3副合沟的药材是A.金银花 B.洋
男性无合并症淋病的临床表现,错误的是A.尿道口红肿 B.急性尿道炎 C.尿道
最新回复
(
0
)
