问题

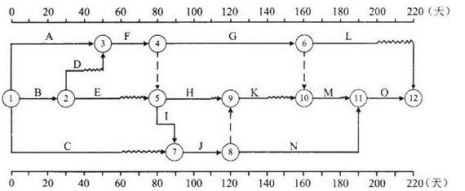

某预应力混凝土桥梁工程,建设单位与施工单位签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如下图所示,各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:事件1:工作B完成后,验槽发现工程地质情况与设计不符。设计变更导致工作D和E分别比原计划推迟10天和5天开始施工,造成施工单位窝工损失15万元。施工单位向项目监理机构提出索赔,要求工程延期15天、窝工损失补偿15万元。事件2:工程开工后第90天下班时,专业监理工程师检查各工作的实际进度为:工作G正常;工作H超前10天;工作I拖 后10天;工作C拖后20天。事件3:针对事件2,建设单位要求工程按原合同工期完成,施工单位对施工总进度计划进行了调整,将工作N持续时间压缩为60天。<1>.指出图中所示施工总进度计划的关键线路以及工作H、K、M的总时差和自由时差。<2>.事件1中,施工单位应向项目监理机构报送哪些索赔文件?项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。<3>.事件2中,分别指出第90天下班时各工作实际进度对总工期的影响,并说明理由。<4>.事件3中,指出计划调整后工作H、K、M的总时差和自由时差。
选项
答案
解析
<1>.关键线路为:①→③→④→⑤→⑦→⑧→?→?(或A→F→I→J→N→O)。工作H的总时差为40天,自由时差为10天;工作K的总时差为30天,自由时差为20天;工作M的总时差为10天,自由时差为10天。
<2>.事件1中,施工单位应向项目监理机构报送的索赔文件有:索赔意向通知书;工程临时或最终延期报审表和费用索赔报审表。
由于工作D和E推迟开始的时间均未超过其总时差,不影响工期,因此,项目监理机构不应批准工程延期。项目监理机构应批准费用补偿15万元。理由:设计变更不是施工单位责任。
<3>.事件2中,第90天下班时各工作实际进度对总工期的影响分析如下:
(1)工作G实际进度正常,不影响总工期;
(2)工作H实际进度超前,不影响总工期;
(3)工作I实际进度拖后10天,将使总工期延长10天。理由:工作I为关键工作(或总时差为0);
(4)工作C实际进度拖后20天,不影响总工期。理由:工作C拖后时间未超过其总时差。
<4>.事件3中,调整计划后,工作H的总时差为50天,自由时差为30天;工作K的总时差为20天,自由时差为10天;工作M的总时差为10天,自由时差为10天。
转载请注明原文地址:https://tihaiku.com/jzgc/2718755.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
甲企业与乙企业签订货物购销合同,丙企业为合同担保人,丁先生为中间人,戊企业为见证
简述桥梁这种准公共物品的提供方式
在融资性售后回租业务中,对承租人、出租人因出售租赁资产及购回租赁资产所签订的合同
根据企业所得税法,企业从事建筑、安装、装配工程业务或者提供其他劳务等,持续时间
2019年5月8日,甲公司与乙公司签订了买卖电脑的合同,双方约定总价款为80万元
简述劳动者有哪些过失的用人单位可单方解除合同。
简述以“劳动合同”为基本手段的市场机制的内涵:
A公司2014年6月招聘张某为公司的库房管理员,但一直未与张某签订劳动合同,也没
张敏2015年7月进入舜林公司任出纳,双方订立了书面劳动合同,合同中约定,合同期
张某于2014年3月10日入职A广告公司担任外景摄影师,但未与公司签订劳动合同,
随机试题
Severalanalogieshavebeenusedtoexplainhumanmemory,theconstructuse
A------railwayB------railtrackC------railwaysystemD------expresstrainE---
甲亢危象表现为体温≥()、大汗;心率≥()、可伴有心房纤颤。
固位体应具备的条件中,哪一项最不重要A.各固位体间有共同就位道 B.保护牙体组
下列不是私募股权投资的退出机制的是( )。A.首次公开发行 B.管理层回购
药物测定有机溶剂残留的方法一般为A.电分析法B.高效液相色谱法C.顶空毛细管气相
“金字塔形”的等级制教育制度属于( )。A.网络教育 B.学校教育
(2017年真题)某期货公司的董事王某因涉嫌洗钱犯罪被批准逮捕。对于王某被捕,下
公开招标时,下列对投标人提供的文件进行评审的内容中,不属于评标委员会评审内容的是
克服了许多长途电话线路不能直接传输基带信号的缺点,能实现多路复用的目的,提高了通
最新回复
(
0
)
