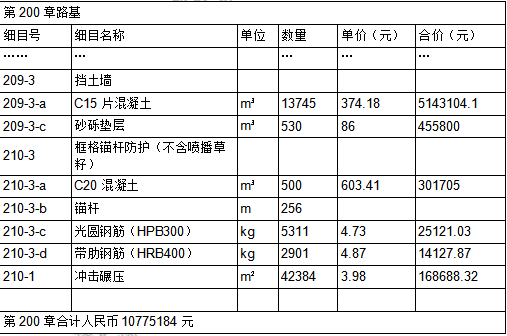

某道路工程施工,投标人甲的总报价为6800.022万元,其中第200章部分报价单

admin2022-08-02  18

问题 某道路工程施工,投标人甲的总报价为6800.022万元,其中第200章部分报价单见下表:第200章部分报价表在评标过程中,评标委员会发现,清单中细目209-3-c的单价与数量的乘积与合价不致,细目210-3-b中,招标人给定了锚杆的工程量是256m,投标人甲没有填写单价和合价。锚杆的市场综合单价为55.06元/m。其他部分的计算均正确。评标委员会按照偏差修正的有关原则对偏差进行了修正,并征得投标人甲的同意。最终投标人甲以修正后的报价中标并签订合同。施工过程中,施工单位作为施工总承包方,将路基土方开挖分包给某专业劳务公司,为规避安全风险,要求该劳务公司购买“工程一切险”。【问题】1.针对细目209-3-c和210-3-b分别应该如何处理?说明理由。2.计算招标人可以收取投标人甲的最高履约保证金。3.总承包方要求劳务公司购买“工程一切险”的做法是否正确?请说明理由。4.计算本工程的安全及文明施工措施费。(结果保留2位小数)【安全及文明施工措施费费率根据《企业安全生产费用提取和使用管理办法》(财企[2012]16号)规定选取】。

选项

答案

解析 1.针对细目209-3-c和210-3-b分别应该如何处理?说明理由。
【答案】
(1)出现209-3-c中合价明显错误的情况,应当以单价为准,调整合价为530×86=45580元,合价中多出455800-45580=41.022万元,应从总价中扣除。
(2)出现210-3-b中对于投标报价中已经列出的工程量清单,只是没有填写价格的,表明此部分工程量投标人已经考虑到,因为其未填写价格,可以视为其价格已经包含在其他项目中。
【总结解析】考生要熟悉价差调整原则,并会准确计算费用。
2.计算招标人可以收取投标人甲的最高履约保证金。
【答案】
(1)按照《中华人民共和国招标投标法实施案例》规定,招标文件要求中标人提交履约保证金的,中标人应当按照招标文件的要求提交。履约保证金不得超过中标合同金额的10%。
(2)投标人甲的最终报价修正为:
6800.022-41.022=6759万元
(3)因此本项目投标保证金最高为
6759×10%=675.9万元。
【总结解析】考生要熟悉价差调整原则,并会计算履约保证金。
3.总承包方要求劳务公司购买“工程一切险”的做法是否正确?说明理由。
【答案】
错误。
因为:工程的“工程一切险”应由总承包单位购买。
【总结解析】考生要会根据背景材料判别各工程保险的缴纳。
4.计算本工程的安全及文明施工措施费。(结果保留2位小数)
【安全及文明施工措施费费率根据《企业安全生产费用提取和使用管理办法》(财企[2012]16号)规定选取】。
【答案】
《企业安全生产费用提取和使用管理办法》(财企[2012]16号)规定,公路工程安全费用提取比例已改为1.5%,所以:
6759×1.5%=101.39万元。
【总结解析】考生要会计算工程的安全及文明施工措施费。
转载请注明原文地址:https://tihaiku.com/jzgc/2718622.html

最新回复(0)
