某工程有相同的5座通道,每座通道的工序和流水节拍如下:挖基2d→清基2d→浇基4

题库2022-08-02  13

问题 某工程有相同的5座通道,每座通道的工序和流水节拍如下:挖基2d→清基2d→浇基4d→台身8d→盖板4d→回填6d。  浇基后至少要等待4天才能施工台身,台身完成后至少要等待2d才能进行盖板施工。【问题】  1.计算不窝工的流水工期,绘制流水横道图。

选项

答案

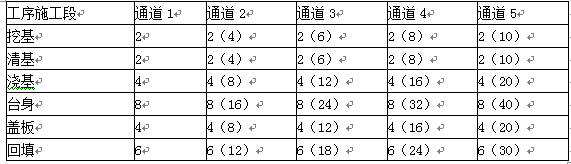

解析 1.计算不窝工流水时的流水工期,绘制流水横道图。
  该流水施工属于异节拍按照不窝工有间歇(即分别流水)的流水形式组织施工,根据题意,第三道工序与第四道工序之间的技术间歇Z3,4=4,第四道工序与第五道工序之间的技术间歇Z4,5=2。
  1.各个工序之间的流水步距算,按照累加数列错位相减去大差的方法得:K1,2=2,K2,3=2,K3,4=4,K4,5=24,K5,6=4
  2.计算不窝工有多余间歇(分别流水)的流水工期:
  T=∑K+∑t+∑Z=(2+2+4+24+4)+5×6+(4+2)
  =36 +30+6=72d
