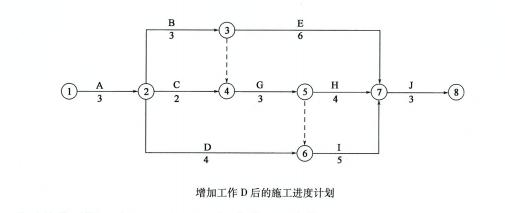

某建设项目,承包人根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如下

考试题库2022-08-02  24

问题 某建设项目,承包人根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如下图所示(单位:月)。该进度计划已经监理工程师批准。在施工过程中,发生了下列事件:事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作l开始之前。事件2:由于设计变更导致工作G停工待图2个月。事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作日为2万元/月,工作I为2.5万元/月,工作J为3万元/月。【问题】4.工作G、D拖延对总工期的影响分别是多少?说明理由。

选项

答案

解析 4.工作G、D拖延对总工期的影响。(1)工作G的拖延使总工期延长2个月。理由:工作G位于关键线路上,它的拖延将延长总工期。(2)工作D的拖延对总工期没有影响。理由:工作D没在关键线路上,且总时差为2个月,对总工期没有影响。
转载请注明原文地址:https://tihaiku.com/jzgc/2718445.html

最新回复(0)
