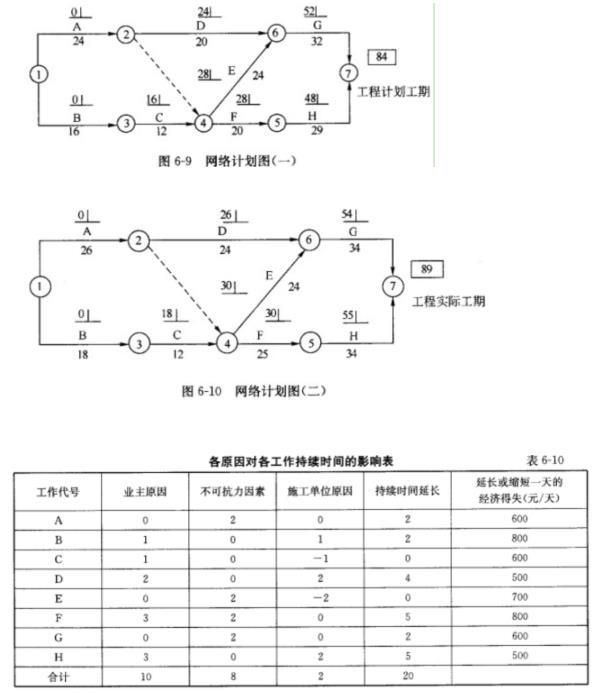

某建设工程项目的施工网络计划如图6-9所示。在施工过程中,由于业主直接原因、不可

考试题库2022-08-02  28

问题 某建设工程项目的施工网络计划如图6-9所示。在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因对各项工作的持续时间产生一定的影响,其结果如表6-10(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间的变化,网络计划的实际工期为89天,如图6-10所示。【问题】3、监理工程师应同意延长合同工期几天合理?为什么?(用网络计划图表示)。

选项

答案

解析 3、由非施工单位原因造成的工期延长应给予延期,网络计划见图6-19。应批准延长的工期为:90-84=6(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/2718135.html

最新回复(0)
