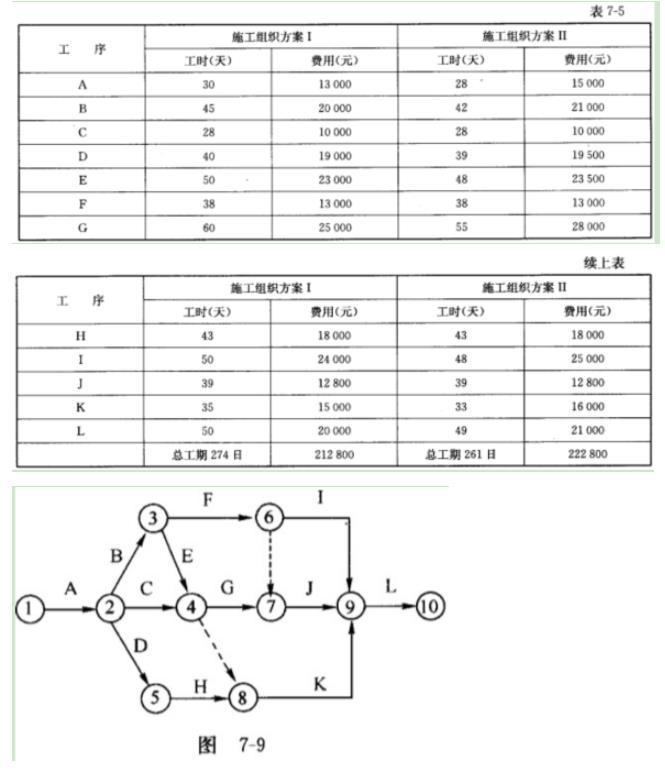

某工程施工各工序组织网络计划见图7-9,各工序工时与费用如表7-5所示。施工合同

资格题库2022-08-02  15

问题 某工程施工各工序组织网络计划见图7-9,各工序工时与费用如表7-5所示。施工合同约定合同工期为270天,工期延误一天罚3000元,提前一天奖励1000元。【问题】1、分析两种施工组织方案下的工期与造价。

选项

答案

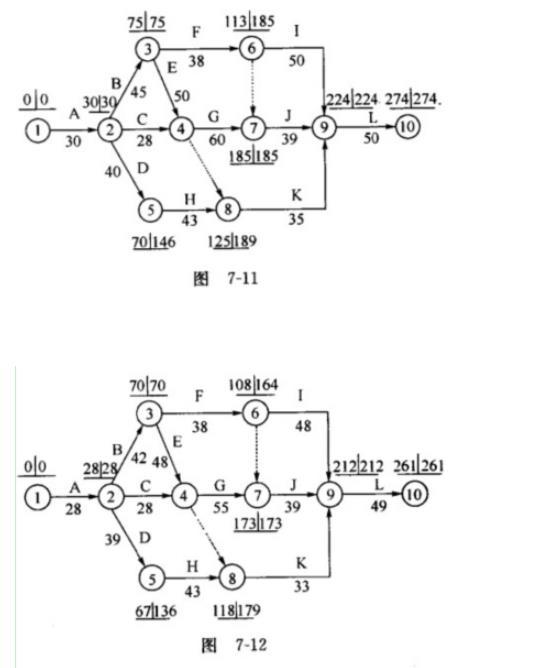

解析 1、①按方案I组织施工,该时间参数计算(事件时间参数)结果见图7-11。计算工期T=274天总费用C=212800+(274-270)×3000=224800元②按方案II组织施工,该网络计划时间参数计算(事件时间参数)结果见图7-12。计算工期T=261天总费用C=222800+(261-270)×1000=213800元
转载请注明原文地址:https://tihaiku.com/jzgc/2718110.html

最新回复(0)
