设某执行FIDIC条款的承包工程有甲、乙两个主要分项工程,估计的工程量分别为甲分

免费题库2022-08-02  25

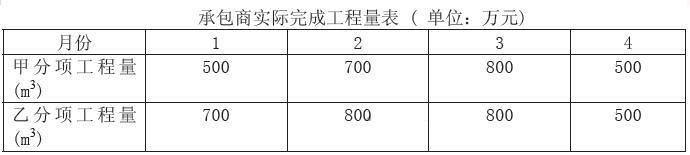

问题 设某执行FIDIC条款的承包工程有甲、乙两个主要分项工程,估计的工程量分别为甲分项工程2000m3,乙分项工程3000m3。某承包商据此报出了各个分项工程的单价:甲分项工程200元/m3,乙分项工程180元/m3,在各项报价中管理费所占比例为15%。若承包合同中规定,滞留金百分比为10%,监理工程师签发月度付款证书的最小金额为25万元,实际工程量与估计工程量相差15%时,超出部分可以调整单价,按合同规定计算的价格调整系数为1.2,该承包商各月完成的且经监理工程师确认的各分项工程的工程量见下表。承包商实际完成工程量表(单位:万元)【问题】在此合同的实施过程中,监理工程师应如何操作?

选项

答案

解析 1、在施工阶段,监理工程师的主要工作是进行工程计量和复核,复核工程付款帐单,在施工进展过程中进行投资跟踪,即实行动态控制,对合同价款进行变更和调整编制详细的费用支付计划,并控制其执行,复核一切付款帐单,审核竣工决算。2、在本例中,监理工程师首先应根据合同规定调整各分项工程的单价,然后按照合同完整签发付款证书。3、第一个月完成的工程价值为:200×500+180×700=22.6(万元);应付款:22.6×1.2×(1-0.1)=24.408(万元);故第一个月监理工程师不签发付款证书。4、第二个月完成的工程价值为:200×700+18O×800=28.4(万元);应付款28.4×1.2×0.9=30.672(万元);第二期监理工程师签发的付款证书为55.08万元。5、第三个月完成的工程价值为:200×800+180×800=30.4(万元);应付款:30.4×1.2×0.9=32.832(万元);本月监理工程师签发的付款证书为32.832万元。6、第四个月完成的工程价值应分为两部分。①甲分项工程总工完成2500m3,超过了15%,在15%以内的部分仍应执行原合同单价②乙分项工程总工完成2800m3,未超出15%,故全部按原合同单价执行。③执行原合同单价的工程价值为=300×200+180×500=150000(元)。④甲分项工程超过15%的部分,首先调整单价,将单价中的管理费进行重新分摊:200×15%×2000÷2500=24(元/m3)调整后甲分项工程的单价为:200×85%+24=194(元/m3〉⑤超过15%的部分的工程价值为:194×200=38800(元)⑥本月实际完成的工程价值为:150000+38800=188800(元〉⑦本月应付款218.88×1.2×0.9=20.3904(万元)因是最后一个月,虽然小于25万元,也应全部签发。
转载请注明原文地址:https://tihaiku.com/jzgc/2718097.html

最新回复(0)
