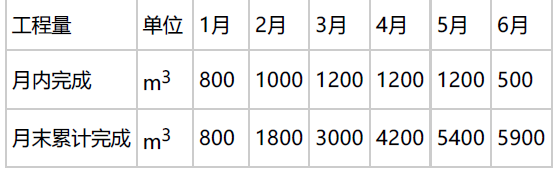

问题 承包人完成的工程量统计表    表6-5问题:(1)估算合同总价是多少?(2)开工预付款是多少?开工预付款从哪个月起扣留?每月扣预付工程款是多少?(3)每个月应结算的工程量价款是多少?应签证的工程款为多少?应签发的付款证书金额是多少?(4)应扣留的质量保证金是多少?

选项

答案

解析 (1)估算合同总价:5300×180= 95.4(万元)。
(2)开工预付款:95.4×20% =19.08(万元)。
  因为第一、二期累计工程款为:1800×180= 32.4(万元)>95.4×30%=28. 62(万元),根据合同约定,累计工程款超过估算合同价的30%以后的下一个月起至第5个月末均匀扣除,可知预付款应从第三个月开始扣留。
  每月应扣预付款金额:19. 08÷3=6.36(万元)。
(3)
第1个月的工程款:800×180 =14.4(万元)。
本月应扣留质量保证金:14.40×5%=0.72(万元)。
本月应签证的工程款:14.40×0.95 =13.68(万元)<15(万元)(本月不予付款)。
第2个月的工程款:1000×180=18(万元)。
本月应扣留质量保证金:18×5% =0.90(万元)。
本月应签证的工程款:18×0.95=17.10(万元)。
本月应签发的工程款为:17. 01+13.68= 30.78(万元)。
第3个月的工程款:1200×180= 21.60(万元)。
本月应扣留质量保证金:21.60×5%=1.08(万元)。
本月应扣预付款:6.36万元。
本月应签证的工程款:21. 60×0.95 -6.36 =14.16(万元)<15(万元)(本月不予付款)。
第4个月的工程款:1200×180= 21.60(万元)。
本月应扣留质量保证金:21. 60×5010=1.08(万元)。
本月应扣预付款:6.36万元。
本月应签证的工程款:21. 60×0.95-6.36=14.16(万元)。
本月应签发的工程款:14.16 +14.16= 28.32(万元)。
第5个月末累计完成5400m3比原估算的工程量超过100m3,但未超过估算10%,仍按原价估算工程价款:
1200×180= 21.60(万元)。
本月应扣留质量保证金:21.60×5% =1.08(万元)。
本月应扣预付款:6.36万元。
本月应签证的工程款:21. 60×0.95-6.36=14.16(万元)<15(万元)(本月不予付款)。
第6个月末累计完成5900m3比原估算的工程量超过600m3,已超过估算10%,对超过部分应调整单价。应调整单
价的工程量为:5900 -5300×(1+10%)=70(m3)。
本月完成的工程价款:70×180×0.9+(500 -70)×180 =8.874(万元)。
本月应扣留质量保证金:8.874×5%=0.4437(万元)。
本月应签证的工程款:8. 874 -0.4437=8.43(万元)。
本月应签发的工程款为:14.16 +8.43=22.59(万元)。
(4)应扣留的质量保证金:0.72 +0.90 +1.08 +1.08+1.08 +0.4437=4.4037(万元)。
