A公司承接一高层商务楼的机电工程改建项目,该高层建筑处于闹市中心,地上30层,地

admin2022-08-02  34

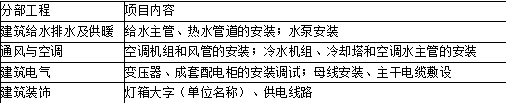

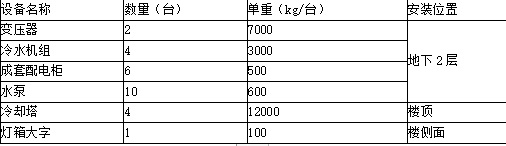

问题 A公司承接一高层商务楼的机电工程改建项目,该高层建筑处于闹市中心,地上30层,地下3层。工程改建的主要项目见表一。商务楼的机电工程改建项目清单表一A公司项目部进场后,编制了施工组织设计、施工方案和施工进度计划,根据有限的施工场地设计了施工总平面图,并经建设单位和监理单位审核通过。A公司征得业主同意,与B公司签订了建筑装饰分部工程灯箱大字制作及其附属安装分包合同。A公司项目部对设备吊装技术参数进行了分析,见表二。结合现场情况,采用25t汽车起重机吊装地下2层设备,穿入楼外预留吊装孔放置在地下2层停放的拖排上,吊索解除后,采用倒链迁移拖排水平移动至设备基础上就位。楼顶设备采用自制门式桅杆安置在楼顶,倾斜伸出楼侧面起吊设备,提升超越楼顶女儿墙后,门式桅杆起身立直,回落设备至楼顶。改建项目设备吊装技术参数表二B公司根据灯箱大字安装在楼外一侧26~30层区域,拟采用两台高处作业吊篮满足作业人员操作可达性;利用单桅杆在楼顶伸挑出悬挂一个定滑轮,通过放置地面卷扬机牵引,从地面吊起灯箱大字至安装位置。A公司技术负责人审批B公司专项方案时,发现B公司是一家装潢装饰公司,没有取得《安全生产许可证》,不同意此方案实施,批示A公司项目部整改。改建项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按施工验收规范进行水压试验,并验收合格。【问题】1.项目部编制施工进度计划时,哪些改建项目应安排在设备吊装完成后施工?2.在设备吊装施工中存在哪些危险源?3.A公司编制的专项方案需要组织专家论证的包括哪些设备吊装?4.A公司技术负责人未批准B公司专项方案所依据的法律是什么?请帮项目部拟定出整改办法。5.热水管道水压试验的要求有哪些?

选项

答案

解析 1.项目部编制施工进度计划时,母线安装、主干电缆敷设、空调水主管应安排在设备吊装完成后施工。
2.危险源有:
(1)自制门式桅杆起重设备作业失稳倾覆;
(2)单桅杆外挑吊装系统失稳;
(3)高处作业吊篮失稳;
(4)汽车起重机倾覆;
(5)吊索具断脱;
(6)汽车起重机操作人员对设备穿入预留吊装孔后盲区作业;
(7)远距离或盲区作业信号传递无效;
(8)高处作业;
(9)电器漏电等。
3.本项目冷却塔安装楼顶,大型起重机没有作业场地,A公司采用自制起重装置属于非常规起重设备,且冷却塔单件重量超过10t,属于超过一定规模的危大工程,需组织专家论证。
4.《安全生产许可证条例》(国务院令[2004]第397号)第二条国家对矿山企业、建筑施工企业和危险化学品、烟花爆竹、民用爆炸物品生产企业(以下统称企业)实行安全生产许可制度。
企业未取得安全生产许可证的,不得从事生产活动。
整改办法:A公司项目部可以将原来分包给B公司的工程自己施工,也可以征得建设单位同意,将这部分工程分包给具有相应资质的其他单位施工。
5.本工程是高层建筑,高层建筑管道热水供应系统安装完毕、管道保温之前应进行水压试验。试验压力应符合设计要求。
本工程设计未注明,所以,热水管道水压试验的压力要求是:试验压力应为系统顶点的工作压力加0.1MPa,且系统顶点的试验压力不小于0.3MPa。
转载请注明原文地址:https://tihaiku.com/jzgc/244122.html

最新回复(0)
