西部某地区为改善城市水资源条件,解决居民用水与灌溉用水短缺等问题,促进水资源优化

考试题库2022-08-02  32

问题 西部某地区为改善城市水资源条件,解决居民用水与灌溉用水短缺等问题,促进水资源优化配置,改善流域生态环境,拟新建一引水工程,工程任务以调洪为主。 该引水工程开发任务以调洪为主,兼顾供水、改善水运条件,目前正处于初步设计阶段,其初步设计概算部分成果如下:主体建筑工程投资 157114.52 万元,施工交通工程投资 6542.39 万元,交通工程投资 3985.66 万元,供电设施工程投资 18040.00 万元,施工供电工程投资 1792.00 万元,导流工程投资 31159.05 万元,房屋建筑工程中辅助生产建筑、仓库及办公用房工程投资 491.80 万元,施工仓库投资 328.00 万元,办公、生活及文化福利建筑投资 5022.55 万元,其他建筑物工程投资 4087.55 万元,独立费用66064.00 万元。泵站设备及安装工程设备费投资 96674.34 万元,安装费 4527.28 万元;水闸设备及安装工程设备费投资 14549.35 万元,安装费 4682.51 万元;闸门设备及安装工程设备费投资 98.00万元,安装费 31.19 万元;启闭设备及安装工程设备费投资 920.00 万元,安装费 59.05 万元;供变电设备及安装工程设备费投资 5687.69 万元,安装费 216.83 万元;公用设备及安装工程设备费投资7580.23 万元,安装费 2389.57 万元;拦污设备及安装工程设备费投资 420.00 万元,安装费 199.76万元;压力钢管制作及安装工程投资 12422.86 万元。已知:(1)值班宿舍及文化福利建筑的投资按主体建筑工程投资的百分率计算:枢纽工程投资≦50000 万元1.0%~1.5%50000 万元<投资≦100000 万元0.8%~1.0%投资>100000 万元0.5%~0.8%引水工程0.4%~0.6%河道工程0.4%注:给定取值范围的,本工程取中间值。(2)室外工程投资按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取上限。(3)其他施工临时工程按一至四部分建安工作量(不包括其他施工临时工程)之和的百分率计算。枢纽工程为3.0%~4.0%。引水工程为2.5%~3.0%。一般引水工程取下限,隧洞、渡槽等大型建筑物较多的引水工程及施工条件复杂的引水工程取上限。河道工程为0.5%~1.5%。灌溉田间工程取下限,建筑物较多、施工排水量大或施工条件复杂的河道工程取上限。注:本工程取下限。(4)基本预备费根据工程规模、施工年限和地质条件等不同情况,按一至五部分投资合计的百分率计算。初步设计阶段为5%~8%,本工程取下限。二、问题1.简要回答房屋建筑工程的组成。2.计算该工程的机电设备及安装工程投资。3.计算该工程的金属结构设备及安装工程投资。4.计算工程部分总概算表,如表1-7 所示。以上计算结果均保留两位小数。

选项

答案

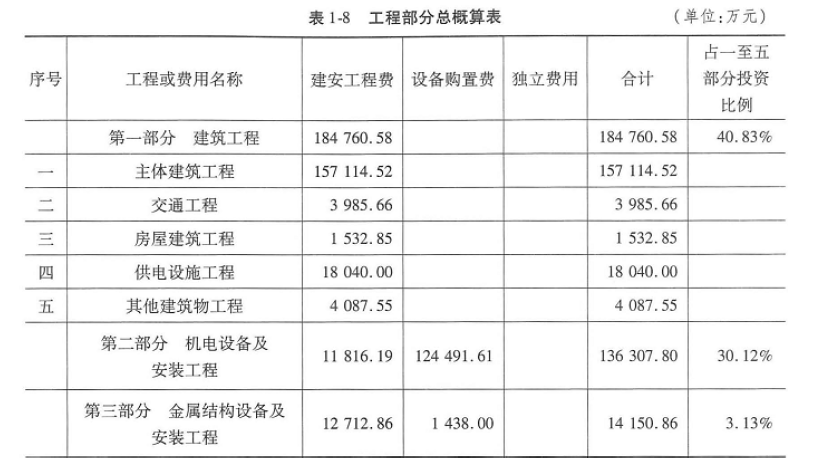

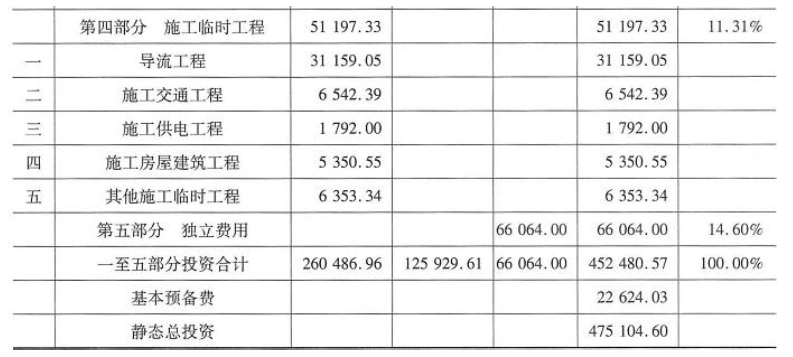

解析 问题1:简要回答房屋建筑工程的组成。房屋建筑工程包括:为生产运行服务的永久性辅助生产建筑、仓库、办公用房、值班宿舍及文化福利建筑等房屋建筑工程和室外工程。问题2:计算该工程的机电设备及安装工程投资。根据项目划分,机电设备及安装工程投资=泵站设备及安装工程投资+水闸设备及安装工程投资+供变电设备及安装工程投资+公用设备及安装工程投资,则机电设备费=96674.34+14549.35+5687.69+7580.23=124491.61(万元)(已知)机电安装费=4527.28+4682.51+216.83+2389.57=11816.19(万元)(已知)机电设备及安装工程投资=124491.61+11816.19=136307.80(万元)问题3:计算该工程的金属结构设备及安装工程投资。根据项目划分,金属结构设备及安装工程投资=闸门设备及安装工程投资+启闭设备及安装工程投资+拦污设备及安装工程投资+压力钢管制作及安装工程投资,则金属结构设备费=98.00+920.00+420.00=1438.00(万元)(已知)金属结构安装费=31.19+59.05+199.76+12422.86=12712.86(万元)(已知)金属结构设备及安装工程投资=1438.00+12712.86=14150.86(万元)问题4:计算工程部分总概算表。(1)建筑工程。主体建筑工程投资:157114.52 万元(已知)交通工程投资:3985.66 万元(已知)房屋建筑工程投资=辅助生产建筑、仓库及办公用房投资+值班宿舍及文化建筑投资+室外工程投资(前两项已知,最后项已知计算方法)=491.80+157114.52×O.5%+(491.80+157114.52×O.5%)×20%=1532.85(万元)供电设施工程投资:18040.00 万元(已知)其他建筑物工程投资:4087.55 万元(已知)建筑工程投资=主体建筑工程投资+交通工程投资+房屋建筑工程投资+供电设施工程投资+其他建筑物工程投资=157114.52+3985.66+1532.85+18040.00+4087.55=184760.58(万元)(2)机电设备及安装工程投资:136307.80 万元。(问题2 已算)(3)金属结构设备及安装工程投资:14150.86 万元。(问题3 已算)(4)施工临时工程。导流工程投资:31159.05 万元(已知)施工交通工程投资:6542.39 万元(已知)施工供电工程投资:1792.00 万元(已知)施工房屋建筑工程投资=施工仓库投资+办公、生活及文化福利建筑投资(注意与建筑工程中的房屋建筑工程区分)=328.00+5022.55=5350.55(万元)(已知)一至四部分建安工作量=建筑工程建安工作量+机电设备及安装工程建安工作量+金属结构设备及安装工程建安工作量+施工临时工程建安工作量(不包括其他施工临时工程)※=184760.58+11816.19+12712.86+31159.05+6542.39+1792.00+5350.55=254133.62(万元)其他施工临时工程投资=254133.62×2.5%=6353.34(万元)(已知引水工程取下限)施工临时工程投资=导流工程投资+施工交通工程投资+施工供电工程技资+施工房屋建筑工程投资+其他施工临时工程投资=31159.05+6542.39+1792.00+5350.55+6353.34=51197.33(万元)(5)独立费用:66064.00 万元。(6)基本预备费。一至五部分投资合计=建筑工程投资+机电设备及安装工程技资+金属结构设备及安装工程投资+施工临时工程投资+独立费用=184760.58+136307.80+14150.86+51197.33+66064.00=452480.57(万元)基本预备费=一至五部分投资合计×5%=452480.57×5%=22624.03(万元)工程部分静态总投资=一至五部分投资合计+基本预备费=452480.57+22624.03=475104.60(万元)因此,工程部分总概算表见表1-8。
转载请注明原文地址:https://tihaiku.com/jzgc/2284877.html
