某工程双代号网络计划如图 1 所示,该进度计划已经监理工程师审核批准,合同工期是
某工程双代号网络计划如图 1 所示,该进度计划已经监理工程师审核批准,合同工期是
题库
2022-08-02
42
问题

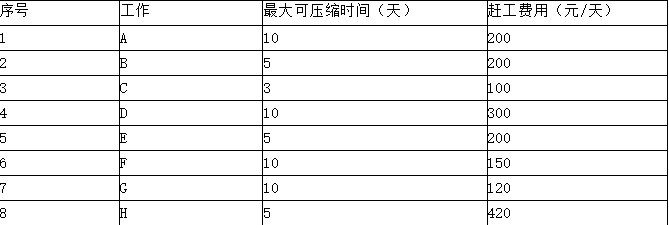

某工程双代号网络计划如图 1 所示,该进度计划已经监理工程师审核批准,合同工期是 170 天。施 工时,在第 75 天下班时进行的进度检查时发现,工作 A 已全部完成,工作 B 刚刚开工。本工程各工作 相关参数见下表:

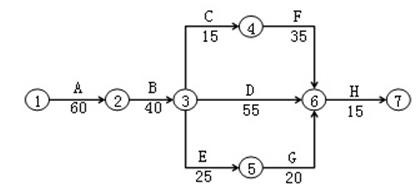

图1 双代号网络计划[1]、该施工网络计划的关键工作有哪些?根据第75天的检查,请分析工期进度情况。[2]、为使本工程仍按原工期完成,应如何调整原计划。计算经调整后,所需投入的赶工费用。[3]、重新绘制调整后的进度计划网络图,并列出关键线路。
选项
答案
解析
【1】该施工进度网络计划的关键工作有A、B、D、H。根据第75天的检查结果,B工作才刚刚开始,所以拖后15天,由于工作B是关键工作,所以它将导致总工期延长15天完成。【2】第75天检查时,总工期拖后15天,此时的关键线路:B→D→H。(1)工作B赶工费率最低,故先对工作B持续时间进行压缩工作B压缩5天,因此增加费用为5×200=1000(元),总工期为:185-5=180(天)。关键线路:B→D→H。(2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩,工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作D只能压缩5天,因此增加费用为5×300=1500(元),总工期为:180-5=175(天);关键线路:B→D→H和B→C→F→H两条。(3)剩余关键工作中,存在三种压缩方式:1)同时压缩工作C、工作D;2)同时压缩工作F、工作D;3)压缩工作H。同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。工作C最大可压缩天数为3天,故本次调整只能压缩3天,因此增加费用为3×100+3×300=1200(元),总工期为:175-3=172(天),关键线路:B→D→H和B→C→F→H两条。(4)剩下压缩方式中,应压缩工作H。工作H压缩2天,因此增加费用为2×420=840(元),总工期为:172-2=170(天)。(5)通过以上工期调整,工作仍能按原计划的170天完成。(6)所需投入的赶工费用:所需投入的赶工费为:1000+1500+1200+840=4540(元)。【3】 整后的进度计划网络图如下:

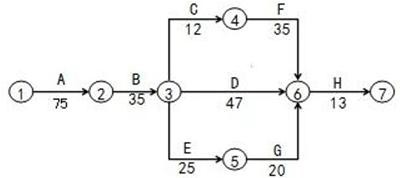

其关键线路为:A→B→D→H 和 A→B→C→F→H。
转载请注明原文地址:https://tihaiku.com/jzgc/2284842.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
依据GB/T11457-2006《信息技术软件工程术语》,()是一种静
根据《GB/T11457—2006信息技术软件工程术语》中对相关软件的分类,生
依据标准GB/T16260.1-2006《软件工程产品质量第1部分质量
根据GB/T12504-2008《计算机软件质量保证计划规范》的相关规定,以下评
根据《计算机软件质量保证计划规范GB/T12504—1990》,为确保软件的实
GB/T12504—1990标准中对计算机软件质量保证计划进行了规范,要求(
根据GB/T11457-2006《软件工程术语》的定义,连接两个或多个其他部件
根据《GB/T12504—90计算机软件质量保证计划规范》的规定,为了确保软件
根据《计算机软件质量保证计划规范GB/T12504—1990》,()是
在项目组合管理中,确定项目优先级的主要决定因素是()A.项目的进度 B.
随机试题
I’mafraidthecouple’srelationshiphasbecomesobadthatitistoolateto___
AGrassrootsRemedyA)Mostofusspendourlivesseeki
Forcenturies,inthecountriesofsouthandSoutheastAsiatheelephanthas
求解微分方程:
国际收支逆差的情形是指()。A.调节性交易的收入小于调节性交易的支出 B.自主
软件系统的维护包括多个方面,增加一些在系统分析和设计阶段中没有规定的功能与性能特
电子商务发展的核心与关键问题是交易的安全性,目前安全交易中最重要的两个协议是()
妊娠43周,GP,因见红2小时,阴道流水1小时入院。询问病史以下哪项对诊断无关
下列属于股权投资基金特点的是() Ⅰ.投资期限长、流动性较差 Ⅱ.投
属于非细胞型微生物的是A.柯萨奇病毒 B.沙眼衣原体 C.钩端螺旋体 D.
最新回复
(
0
)
